20桥面系(检验标准)

20 桥 面 系 20.8 检 验 标 准 20.8.1 排水设施质量检验应符合下列规定: 主 控 项 目 1.桥面排水设施的设置应符合设计要求,泄水管应畅通无阻。 检查数量:全数检查。 检验方法:观察。 一 般 项 目 2.桥面泄水口应低于桥面铺装层 10~15mm。 检查数量:全数检查。 检验方法:观察。 3.泄水管安装应牢固可靠,与铺装层及防水层之间应结合密实,无渗漏现象;金属泄水管应进行防腐处理。 检查数量:全数检查。 检验方法:观察。 4.桥面泄水口位置允许偏差应符合表 20.8.1 的规定。 20.8.2 桥面防水层质量检验应符合下列规定: 主 控 项 目 1 防水材料的品种、规格、性能、

  20 桥 面 系

  20.8 检 验 标 准

  20.8.1 排水设施质量检验应符合下列规定:

  主 控 项 目

  1.桥面排水设施的设置应符合设计要求,泄水管应畅通无阻。

  检查数量:全数检查。

  检验方法:观察。

  一 般 项 目

  2.桥面泄水口应低于桥面铺装层 10~15mm。

  检查数量:全数检查。

  检验方法:观察。

  3.泄水管安装应牢固可靠,与铺装层及防水层之间应结合密实,无渗漏现象;金属泄水管应进行防腐处理。

  检查数量:全数检查。

  检验方法:观察。

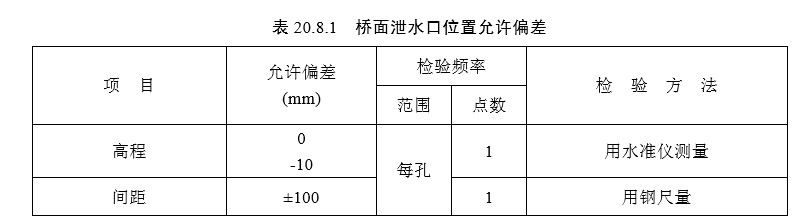

  4.桥面泄水口位置允许偏差应符合表 20.8.1 的规定。
20桥面系(检验标准)

  20.8.2 桥面防水层质量检验应符合下列规定:

  主 控 项 目

  1 防水材料的品种、规格、性能、质量应符合设计要求和相关标准规定。

  检查数量:全数检查。

  检验方法:检查材料合格证、进场验收记录和质量检验报告。

  2 防水层、粘结层与基层之问应密贴,结合牢固。

  检查数量:全数检查。

  检验方法:观察、检查施工记录。

  一 般 项 目

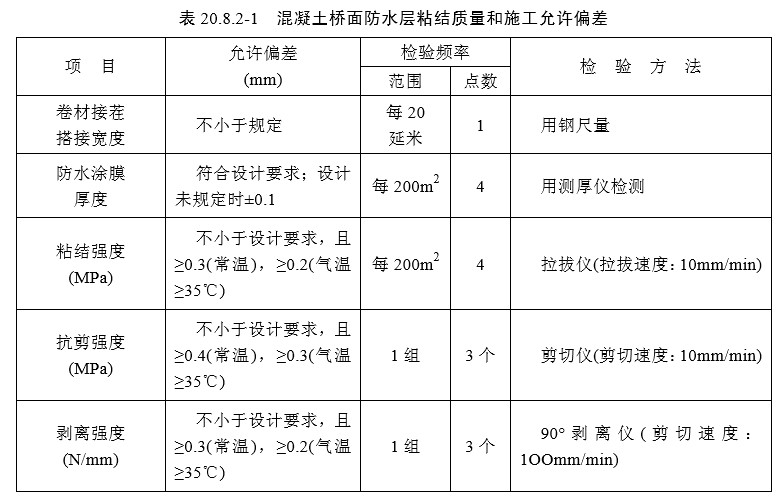

  3 混凝土桥面防水层粘结质量和施工允许偏差应符合表 20.8.2-1 的规定。
20桥面系(检验标准)

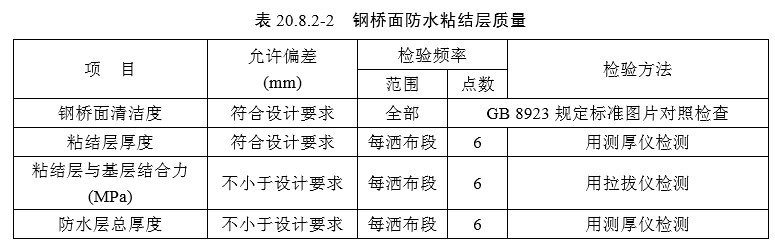

  4 钢桥面防水粘结层质量应符合表 20.8.2-2 的规定。
20桥面系(检验标准)

  5 防水材料铺装或涂刷外观质量和细部做法应符合下列要求:

    1) 卷材防水层表面平整,不得有空鼓、脱层、裂缝、翘边、油包、气泡和皱褶等现象;

  2) 涂料防水层的厚度应均匀一致,不得有漏涂处;

  3) 防水层与泄水口、汇水槽接合部位应密封,不得有漏封处。

  检查数量:全数检查。

  检验方法:观察。

  20.8.3 桥面铺装层质量检验应符合下列规定:

  主 控 项 目

  1 桥面铺装层材料的品种、规格、性能、质量应符合设计要求和相关标准规定。

  检查数量:全数检查。

  检验方法:检查材料合格证、进场验收记录和质量检验报告。

  2 水泥混凝土桥面铺装层的强度和沥青混凝土桥面铺装层的压实度应符合设计要求。

  检查数量和检验方法应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1 的有关规定。

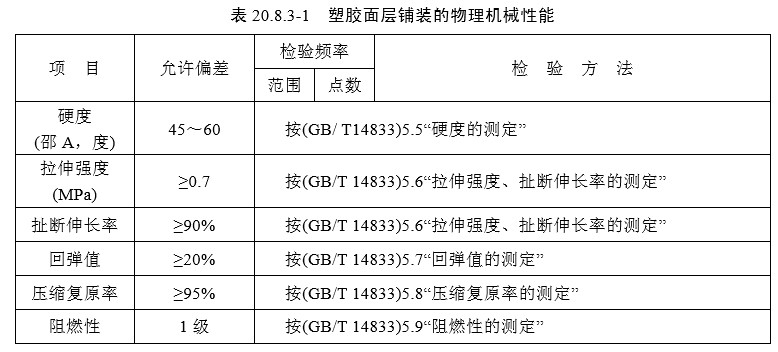

  3 塑胶面层铺装的物理机械性能应符合表 20.8.3-1 的规定。
20桥面系(检验标准)

  注:1 本表参照《塑胶跑道》GB/T 14833-93 的规定制定;

  2 “阻燃性的测定”由业主、设计商定。

  一 般 项 目

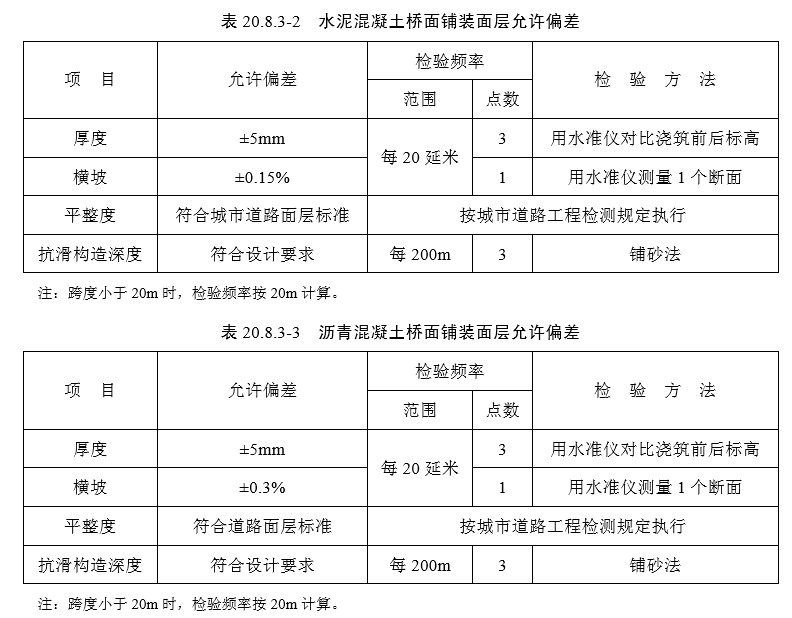

  4 桥面铺装面层允许偏差应符合表 20.8.3-2~表 20.8.3-4 的规定。
20桥面系(检验标准)
20桥面系(检验标准)

  5 外观检查应符合下列要求:

  1) 水泥混凝土桥面铺装面层表面应坚实、平整,无裂缝,并应有足够的粗糙度;面层伸缩缝应直顺,灌缝应密实;

  2) 沥青混凝土桥面铺装层表面应坚实、平整,无裂纹、松散、油包、麻面;

  3) 桥面铺装层与桥头路接茬应紧密、平顺。检查数量:全数检查。 检验方法:观察。

  20.8.4 伸缩装置质量检验应符合下列规定:

  主 控 项 目

  1 伸缩装置的形式和规格必须符合设计要求,缝宽应根据设计规定和安装时的气温进行调整。

  检查数量:全数检查。

  检验方法:观察、钢尺量测。

  2 伸缩装置安装时焊接质量和焊缝长度应符合设计要求和规范规定,焊缝必须牢固,严禁用点 焊连接。大型伸缩装置与钢梁连接处的焊缝应做超声波检测。

  检查数量:全数检查。

  检验方法:观察、检查焊缝检测报告。

  1 伸缩装置锚固部位的混凝土强度应符合设计要求,表面应平整,与路面衔接应平顺。

  检查数量:全数检查。

  检验方法:观察、检查同条件养护试件强度试验报告。

  一 般 项 目

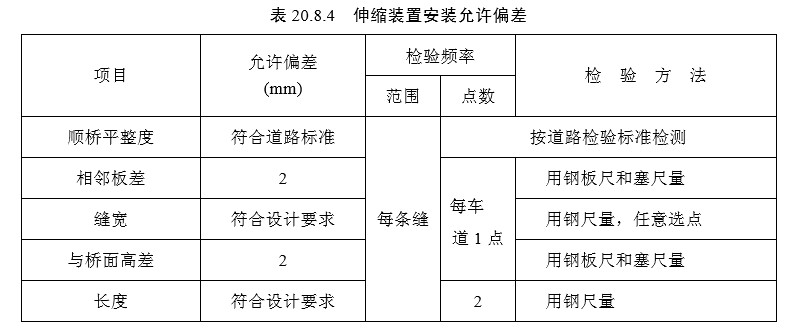

  2 伸缩装置安装允许偏差应符合表 20.8.4 的规定。
20桥面系(检验标准)

  3 伸缩装置应无渗漏、无变形,伸缩缝应无阻塞。

  检查数量:全数检查。

  检验方法:观察。

  20.8.5 地袱、缘石、挂板质量检验应符合下列规定:

  主 控 项 目

  1 地袱、缘石、挂板混凝土的强度必须符合设计要求。 检查数量和检验方法,均应符合本规范第 7.13 节有关规定。对于构件厂生产的定型产品进场时, 应检验出厂合格证和试件强度试验报告。

  2 预制地袱、缘石、挂板安装必须牢固,焊接连接应符合设计要求;现浇地袱钢筋的锚固长度 应符合设计要求。

  检查数量:全数检查。

  检验方法:观察。

  一 般 项 目

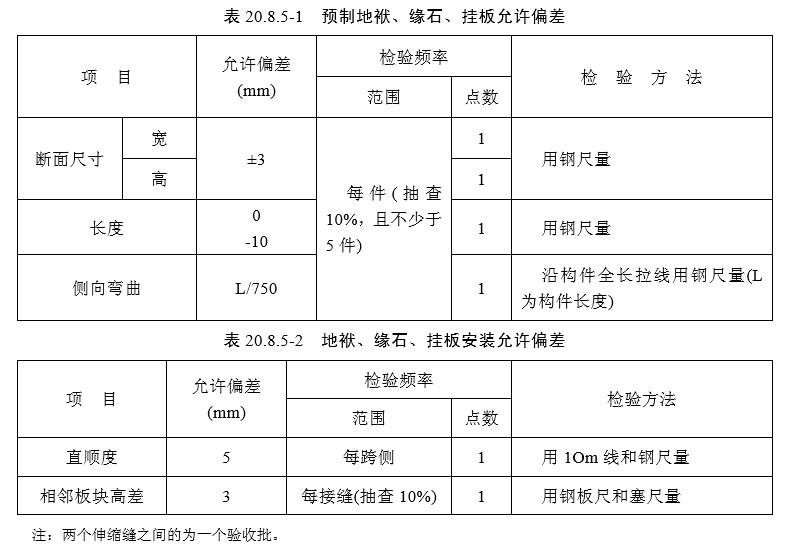

  3 预制地袱、缘石、挂板允许偏差应符合表 20.8.5-1 的规定;安装允许偏差应符合表 20.8.5-2 的规定。
20桥面系(检验标准)

  4 伸缩缝必须全部贯通,并与主梁伸缩缝相对应。

  检查数量:全数检查。

  检验方法:观察。

  5 地袱、缘石、挂板等水泥混凝土构件不得有孔洞、露筋、蜂窝、麻面、缺棱、掉角等缺陷; 安装的线形应流畅平顺。

  检查数量:全数检查。

  检验方法:观察。

  20.8.6 防护设施质量检验应符合下列规定:

  主 控 项 目

  1 混凝土栏杆、防撞护栏、防撞墩、隔离墩的强度应符合设计要求,安装必须牢固、稳定。

  检查数量:全数检查。

  检查方法:观察、检查混凝土试件强度试验报告。

  2 金属栏杆、防护网的品种、规格应符合设计要求,安装必须牢固。

  检查数量:全数检查。

  检查方法:观察、用钢尺量、检查产品合格证、检查进场检验记录、用焊缝量规检查。

  一般 项 目

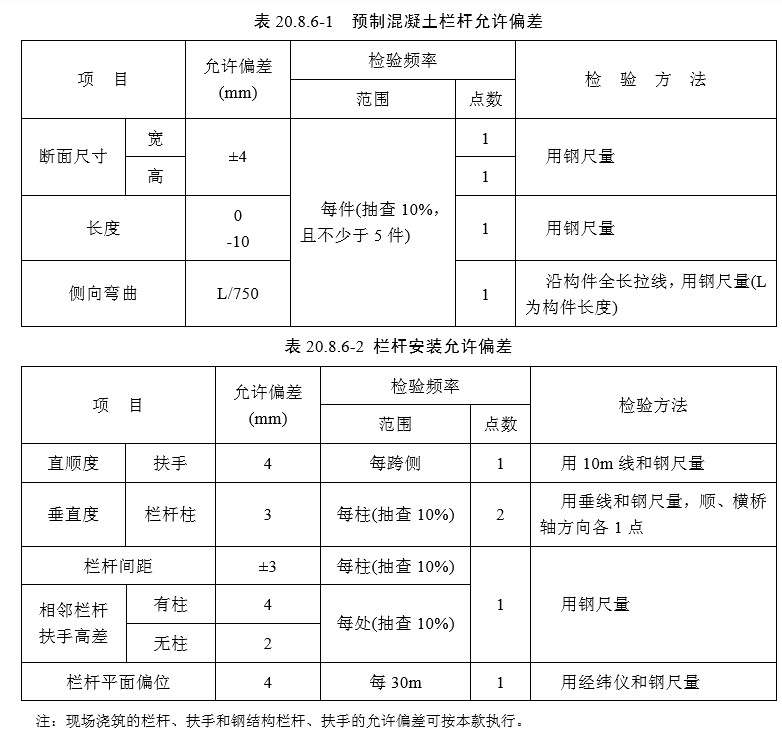

  3 预制混凝土栏杆允许偏差应符合表 20.8.6-1 的规定。栏杆安装允许偏差应符合表 20.8.6-2 的规定。
20桥面系(检验标准)

  4 金属栏杆、防护网必须按设计要求作防护处理,不得漏涂、剥落。

  检查数量:抽查 5%。

  检验方法:观察、用涂层测厚检查。

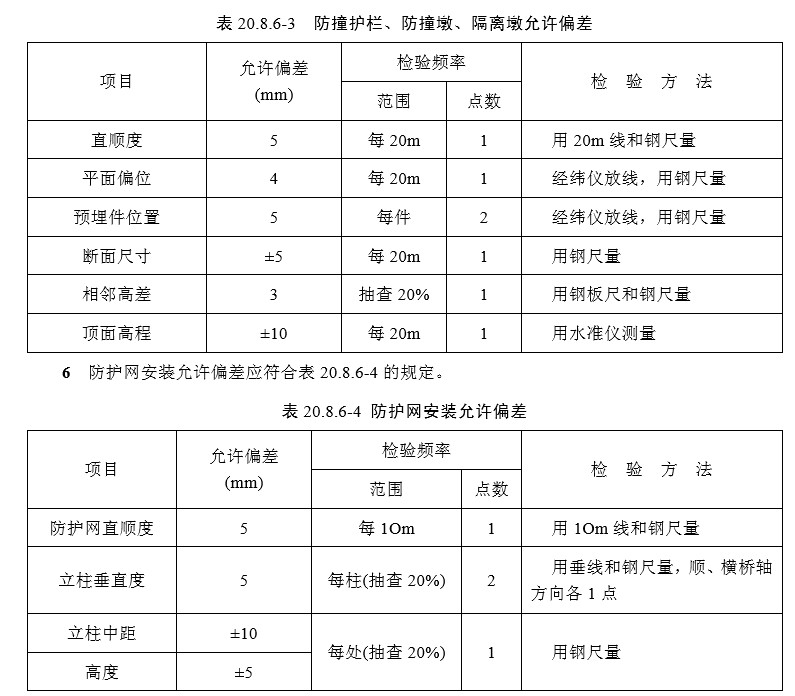

  5 防撞护栏、防撞墩、隔离墩允许偏差应符合表 20.8.6-3 的规定。
20桥面系(检验标准)

  7 防护网安装后,网面应平整,无明显翘曲、凹凸现象。

  检查数量:全数检查。 检验方法:观察。

  8 混凝土结构表面不得有孔洞、露筋、蜂窝、麻面、缺棱、掉角等缺陷,线形应流畅平顺。

  检查数量:全数检查。

  检验方法:观察。

  9 防护设施伸缩缝必须全部贯通,并与主梁伸缩缝相对应。

  检查数量:全数检查。

  检查方法:观察。

  20.8.7 人行道质量检验应符合下列规定:

  主 控 项 目

  1 人行道结构材质和强度应符合设计要求。

  检查数量:全数检查。

  检查方法:检查产品合格证和试件强度试验报告。

  一般 项 目

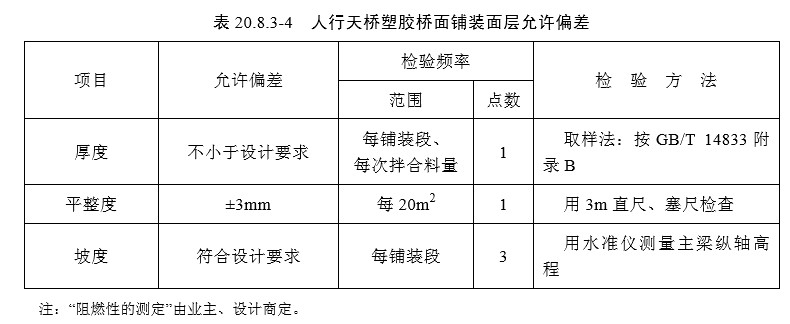

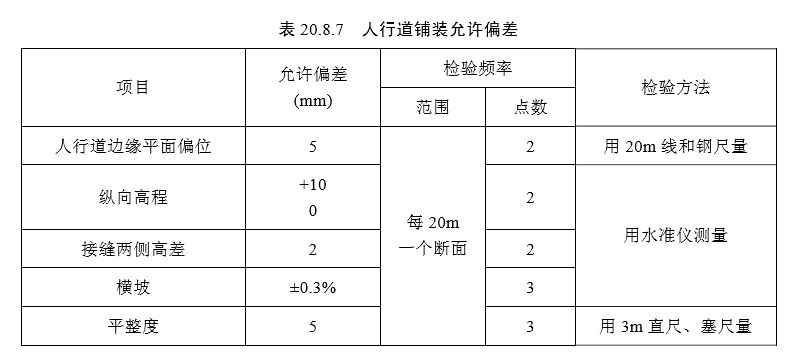

  2 人行道铺装允许偏差应符合表 20.8.7 的规定。
20桥面系(检验标准)
