17 斜拉桥(检验标准)

17 斜 拉 桥 17.5 检 验 标 准 17.5.1 斜拉桥施工涉及模板与支架、钢筋、混凝土、预应力混凝土质量检验应符合本规范第 5.4、 6.5、7.13、8.5 节的有关规定。 17.5.2 现浇混凝土索塔施工质量检验应符合本规范第 17.5.1 条规定,且应符合下列规定: 主 控 项 目 1 索塔及横梁表面不得出现孔洞、露筋和超过设计规定的受力裂缝。 检查数量:全数检查。 检验方法:观察、用读数放大镜观测。 2 避雷设施应符合设计要求。 检查数量:全数检查。 检验方法:观察、检查施工记录、用电气仪表检测。 一 般 项 目 3 现浇混凝土索塔允许偏差应符合表 17.5.2 的规定。 4 索塔表面应平整

  17 斜 拉 桥

  17.5 检 验 标 准

  17.5.1 斜拉桥施工涉及模板与支架、钢筋、混凝土、预应力混凝土质量检验应符合本规范第 5.4、 6.5、7.13、8.5 节的有关规定。

  17.5.2 现浇混凝土索塔施工质量检验应符合本规范第 17.5.1 条规定,且应符合下列规定:

  主 控 项 目

  1 索塔及横梁表面不得出现孔洞、露筋和超过设计规定的受力裂缝。

  检查数量:全数检查。

  检验方法:观察、用读数放大镜观测。

  2 避雷设施应符合设计要求。

  检查数量:全数检查。

  检验方法:观察、检查施工记录、用电气仪表检测。

  一 般 项 目

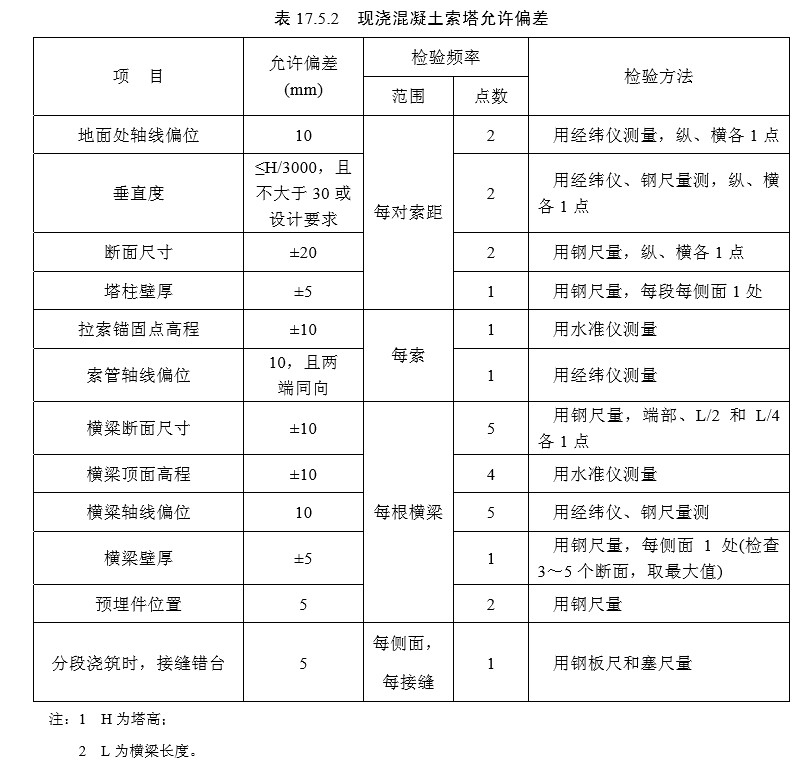

  3 现浇混凝土索塔允许偏差应符合表 17.5.2 的规定。
17 斜拉桥(检验标准)

  4 索塔表面应平整、直顺,无蜂窝、麻面和大于 0.15mm 的收缩裂缝。

  检查数量:全数检查。

  检验方法:观察、用读数放大镜观测。

  17.5.3 混凝土斜拉桥悬臂施工,墩顶梁段质量检验应符合本规范第 17.5.1 条规定,且应符合下列规定:

  主 控 项 目

  1 梁段表面不得出现孔洞、露筋和宽度超过设计规定的受力裂缝。

  检查数量:全数检查。

  检验方法:观察、用读数放大镜观测。

  一 般 项 目

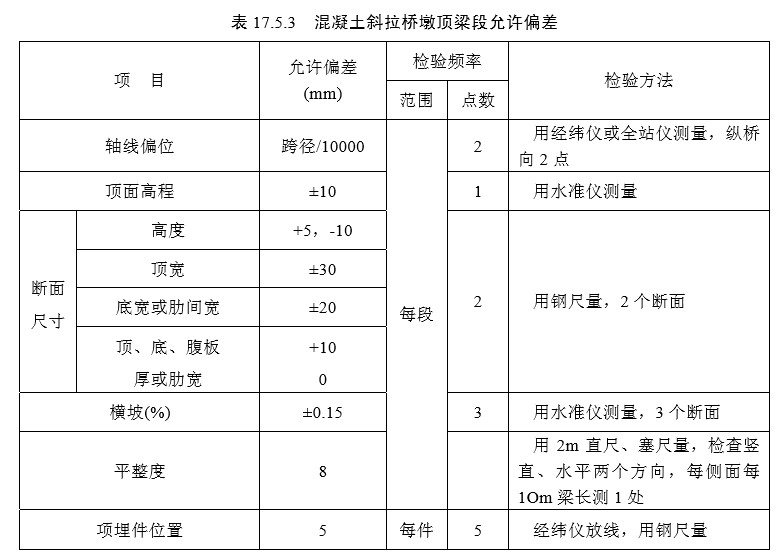

  2 混凝土斜拉桥墩顶梁段允许偏差应符合表 17.5.3 的规定。
17 斜拉桥(检验标准)

  3 梁段表面应无蜂窝、麻面和大于 0.15mm 的收缩裂缝。

  检查数量:全数检查。

  检验方法:观察、用读数放大镜观测。

  17.5.4 支架上浇筑混凝土主梁质量检验应符合本规范第 17.5.1 条和第 13.7.2 条规定。

  17.5.5 悬臂浇筑混凝土主梁质量检验应符合本规范第 17.5.1 条规定,且应符合下列规定:

  主 控 项 目

  1 悬臂浇筑必须对称进行。

  检查数量:全数检查。

  检验方法:观察。

  2 合龙段两侧的高差必须在设计允许范围内。

  检查数量:全数检查。

  检验方法:检查测量记录。

  3混凝土表面不得出现露筋、孔洞和宽度超过设计规定的受力裂缝。

  检查数量:全数检查。

  检验方法:观察、用读数放大镜观测。

  一 般 项 目

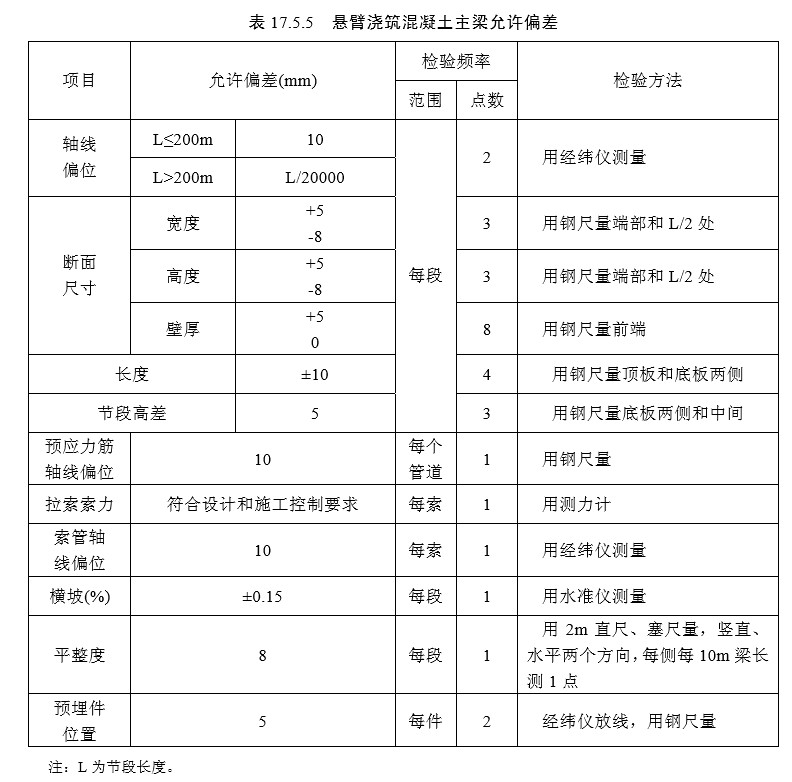

  4 悬臂浇筑混凝土主梁允许偏差应符合表 17.5.5 的规定。
17 斜拉桥(检验标准)

  5.梁体线形平顺、梁段接缝处无明显折弯和错台,表面无蜂窝、麻面和大于 0.15mm 的收缩裂缝。

  检查数量:全数检查。

  检验方法:观察、用读数放大镜观测。

  17.5.6 悬臂拼装混凝土主梁质量检验应符合本规范第 17.5.1 条和第 13.7.3 条有关规定,且应符合下列规定:

  主 控 项 目

  1 悬臂拼装必须对称进行。

  检查数量:全数检查。

  检验方法:观察。

  2 合龙段两侧的高差必须在设计允许范围内。

  检查数量:全数检查。

  检验方法:检查测量记录。

  一 般 项 目

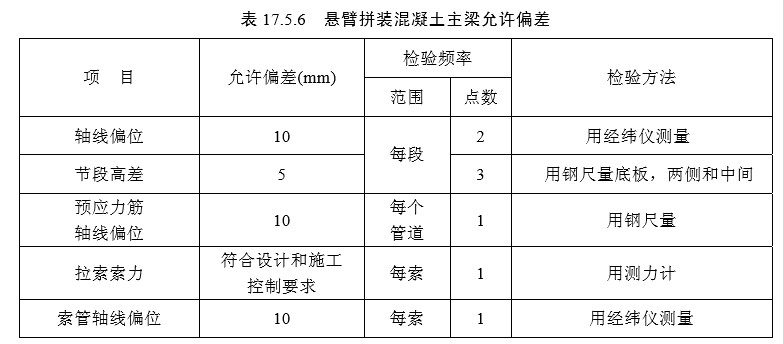

  3 悬臂拼装混凝土主梁允许偏差应符合表 17.5.6 的规定。
17 斜拉桥(检验标准)

  4 梁体线形应平顺,梁段接缝处应无明显折弯和错台。

  检查数量:全数检查。

  检验方法:观察。

  17.5.7 钢箱梁的拼装质量检验应符合本规范第 14.3 节有关规定,且应符合下列规定:

  主 控 项 目

  1 悬臂拼装必须对称进行。

  检查数量:全数检查。

  检验方法:观察。

  一 般 项 目

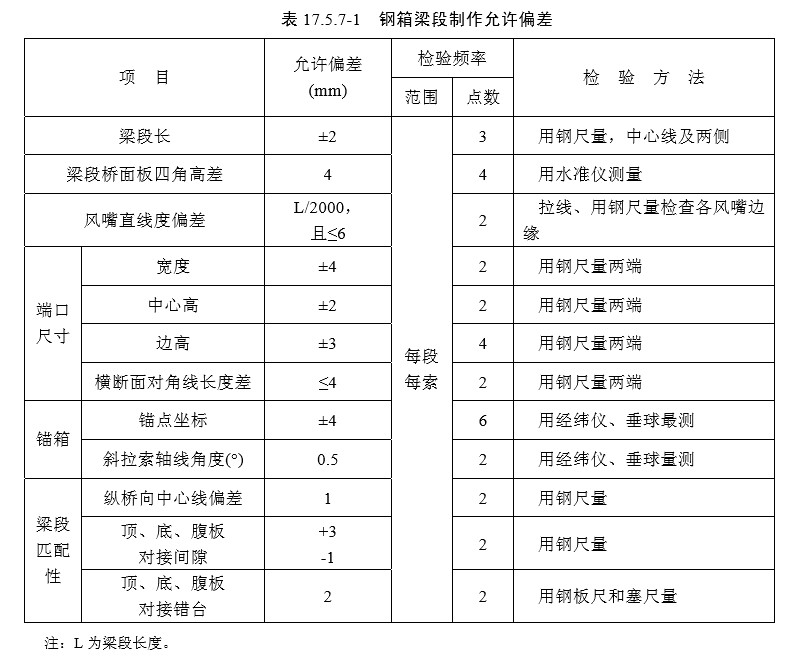

  2 钢箱梁段制作允许偏差应符合表 17.5.7-1 的规定。
17 斜拉桥(检验标准)

  3 钢箱梁悬臂拼装允许偏差应符合表 17.5.7-2 的规定。
17 斜拉桥(检验标准)

  4 钢箱梁在支架上安装允许偏差应符合表 17.5.7-3 的规定。
17 斜拉桥(检验标准)

  5 梁体线形应平顺,梁段间应无明显折弯。

  检查数量:全数检查。

  检验方法:观察。

  17.5.8 结合梁的工字钢梁段悬臂拼装质量检验应符合本规范第 14.3 节有关规定,且应符合下列规定:

  一 般 项 目

  1 工字钢梁段制作允许偏差应符合表 17.5.8-1 的规定。
17 斜拉桥(检验标准)

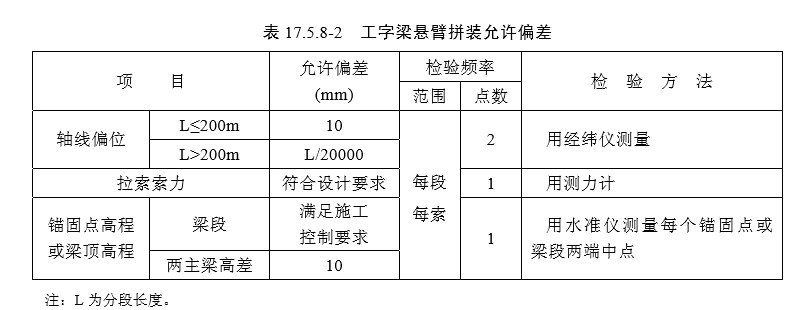

  2 工字梁悬臂拼装允许偏差应符合表 17.5.8-2 的规定。
17 斜拉桥(检验标准)

  3 梁体线形应平顺,梁段间应无明显折弯。 检查数量;全数检查。检验方法:观察。

  17.5.9 结合梁的混凝土板质量检验应符合本规范第 17.5.1 条规定,且应符合下列规定:

  主 控 项 目

  1 混凝土板的浇筑或安装必须对称进行。

  检查数量:全数检查。

  检验方法:观察。

  2 混凝土表面不得出现孔洞、露筋。

  检查数量:全数检查。

  检验方法:观察。

  一 般 项 目

  3 结合梁混凝土板允许偏差应符合表 17.5.9 的规定。
17 斜拉桥(检验标准)

  注:L 为分段长度。

  4 混凝土表面应平整、边缘线形直顺,无蜂窝、麻面和大于 0.15mm 的收缩裂缝。

  检查数量:全数检查。

  检验方法:观察。

  17.5.10 斜拉索安装质量检验应符合下列规定:

  主 控 项 目

  1 拉索和锚头成品性能质量应符合设计要求和国家现行标准规定。

  检查数量:全数检查。

  检验方法:检查原材料合格证和制造厂复验报告;检查成品合格证和技术性能报告。

  2 拉索和锚头防护材料技术性能应符合设计要求。

  检查数量:全数检查。

  检验方法:检查原材料合格证和检测报告。

  3 拉索拉力应符合设计要求。

  检查数量:全数检查。

  检验方法:检查施工记录。

  一 般 项 目

  4 平行钢丝斜拉索制作与防护允许偏差应符合表 17.5.10 的规定.
17 斜拉桥(检验标准)

  5 拉索表面应平整、密实、无损伤、无擦痕。 检查数量:全数检查。 检验方法:观察.

原创文章,作者:中建品质工程,如若转载,请注明出处:http://www.pinzhigc.com/flfg/shizhenggongcheng/chengshiqiaolianggongcheng/chengshiqiaolianggongch/829.html

Like (0)
Previous 2020年3月14日
Next 2020年3月14日

相关推荐

  • 21附属结构(检验标准)

    21 附 属 结 构 21.6 检 验 标 准 21.6.1 附属结构施工中涉及模板与支架、钢筋、混凝土、砌体和钢结构质量检验应符合本规范第 5.4、6.5、7.13、9.6、14.3 节有关规定。 21.6.2 隔声与防眩装置质量检验应符合下列规定: 主 控 项 目 1 声屏障的降噪效果应符合设计要求。 检查数量和检查方法:按环保或设计要求方法检测。 2 隔声与防眩装置安装应符合设计要求,安装必须牢固、可靠。 检查数量:全数检查。 检查方法:观察、用钢尺量、用焊缝量规检查、手扳检查、检查施工记录。 一般 项 目 3 隔声与防眩装置防护涂层厚度应符合设计要求,不得漏涂、剥落,表面不得有气

    2020年3月14日
  • 4 测量(一般规定)

    4 测量 4.1 一般规定 4.1.1施工测量开始前应完成下列工作: 1学习设计文件和相应的技术标准,掌握设计要求。 2办理桩点交接手续。桩点应包括:各种基准点、基准线的数据及依据、精度等级。施丁单位应进行现场踏勘、复核。 3根据桥梁的形式、跨径及设计要求的施工精度、施工力案,编制工程测量方案,确定在利用原设计网基础上加密或重新布设控制网。补充施工需要的水准点、桥涵轴线、墩台控制桩。 4对测量仪器、设备、工具等进行符合性检查,确认符合要求。严禁使用未经计量检定或超过检定有效期的仪器、设备、工具。 4.1.2开工前应对基准点、基准线和

    2020年3月13日
  • 8 预应力混凝土(检验标准)

    8 预应力混凝土 8.5 检 验 标 准 主 控 项 目 8.5.1 混凝土质量检验应符合本规范第 7.13 节有关规定。 8.5.2 预应力筋进场检验应符合本规范第 8.1.2 条规定。 检查数量:按进场的批次抽样检验。 检验方法:检查产品合格证、出厂检验报告和进场试验报告。 8.5.3 预应力筋用锚具、夹具和连接器进场检验应符合本规范第 8.1.3 条规定。 检查数量:按进场的批次抽样检验。 检验方法:检查产品合格证,出厂检验报告和进场试验报告。 8.5.4 预应力筋的品种、规格、数量必须符合设计要求。 检查数量:全数检查。 检验方法:观察或用钢尺量、检查施工记录。 8.5.5 预应力筋张拉

    2020年3月13日
  • 11 墩台(检验标准)

    11 墩 台 11.5 检 验 标 准 11.5.1 墩台施工涉及的模板与支架、钢筋、混凝土、预应力混凝土、砌体质量检验应符合本规范第 5.4、6.5、7.13、8.5、9.6 节的规定。 11.5.2 墩台砌体质量检验应符合本规范第11.5.1 条规定,砌筑墩台允许偏差应符合表11.5.2 的规定。 一 般 项 目 11.5.3 现浇混凝土墩台质量检验应符合本规范第 11.5.1 条规定,且应符合下列规定: 主 控 项 目 1 钢管混凝土柱的钢管制作质量检验应符合本规范第 10.7.3 条第 2 款的规定。 2 混凝土与钢管应紧密结合,无空隙。 检查数量:全数检查。 检验方法:手锤敲击检查或检查超声波检测报告。 一 般 项 目 3 现浇混凝

    2020年3月13日
  • 18 悬索桥(一般规定及检验标准)

    18 悬 索 桥 18.1 一 般 规 定 18.1.1 施工前应根据悬索桥的构造和施工特点,有计划地做好构件的加工、特殊机械设备的设计制 作和必要的试验等施工准备工作。 18.1.2 施工过程中,应及时对成桥结构线形及内力进行监控,确保符合设计要求。 18.8 检 验 标 准 18.8.1 悬索桥施工中涉及模板与支架、钢筋、混凝土、预应力混凝土质量检验应符合本规范第 5.4、 6.5、7.13、8.5 节规定。 18.8.2 现浇混凝土索塔施工质量检验应符合本规范第 17.5.2 条有关规定。 18.8.3 锚碇锚固系统制作质量检验应符合本规范第 14.3 节有关规定,且应符合下列规定: 一 般 项 目 1 预应力锚固系统制作

    2020年3月14日
  • 5 模板、支架和拱架(检验标准)

    5.4 检 验 标 准 主 控 项 目 5.4.1 模板、支架与拱架制作及安装应符合施工设计图(施工方案)的规定,且稳固牢靠,接缝严密, 立柱基础有足够的支撑面和排水、防冻融措施。 检查数量:全数检查。 检验方法:观察和钢尺量。 一 般 项 目 5.4.2 模板制作允许偏差应符合表 5.4.2 的规定。 5.4.3 模板、支架和拱架安装允许偏差应符合表 5.4.3 的规定。 注:1 H 为构筑物高度(mm),L 为计算长度(mm); 2 支承面高程系指模板底模上表面支撑混凝土面的高程。 5.4.4 固定在模板上的预埋件、预留孔内模不得遗漏,且应安装牢固。 检查数量:全数检查。 检验方法:观察。

    2020年3月13日
  • 7 混凝土(一般规定及检验标准)

    7 混 凝 土 7.1 一 般 规 定 7.1.1 混凝土强度应按现行国家标准《混凝土强度检验评定标准》GBJ 107 的规定检验评定。 7.1.2 混凝土宜使用非碱活性骨料,当使用碱活性骨料时,混凝土的总碱含量不宜大于 3kg/m3;对 大挢、特大桥梁总碱含量不宜大于 1.8kg/m3;对处于环境类别属三类以上受严重侵蚀环境的桥梁,不得使用碱活性骨料,混凝土结构的环境类别应按表 7.1.2 确定。 7.1.3 混凝土的强度达到 2.5MPa 后,方可承受小型施工机械荷载,进行下道工序前,混凝土应达到相应的强度。 7.13 检 验 标 准 主 控 项 目 7.13.1 水泥进场除全数检验合格证和出厂检验报告外,应对其强度、

    2020年3月13日
  • 16 拱部与拱上结构(一般规定及检验标准)

    16 拱部与拱上结构 16.1 一 般 规 定 16.1.1 钢管混凝土拱桥、劲性骨架拱桥及钢拱桥的钢构件制造应符合本规范第 14 章的有关规定。 16.1.2 装配式拱桥构件在吊装时,混凝土的强度不得低于设计要求;设计无要求时,不得低于设计 强度的 75%。 16.1.3 拱圈(拱肋)放样时应按设计规定预加拱度,当设计无规定时,可根据跨度大小、恒载挠度、拱架刚度等因素计算预拱度,拱顶宜取计算跨度的 1/500~1/1000。放样时,水平长度偏差及拱轴线偏差,当跨度大于 20m 时,不得大于计算跨度的 1/5000;当跨度等于或小于 20m 时,不得大于 4mm。 16.1.4 拱圈(拱肋)封拱合龙温度应符合设计要求

    2020年3月14日
  • 14 钢梁(检验标准)

    14 钢 梁 14.3 检 验 标 准 14.3.1 钢梁制作质量检验应符合下列规定: 主 控 项 目 1.钢材、焊接材料、涂装材料应符合国家现行标准规定和设计要求。全数检查出厂合格证和厂方提供的材料性能试验报告,并按国家现行标准规定抽样复验。 2.高强度螺栓连接副等紧固件及其连接应符合国家现行标准规定和设计要求。全数检查出厂合格证和厂方提供的性能试验报告,并按出厂批每批抽取 8 副做扭矩系数复验。 3.高强螺栓的栓接板面(摩擦面)除锈处理后的抗滑移系数应符合设计要求。 全数检查出厂检验报告,并对厂方每出厂批提供的 3 组试件进行复验。 4 焊缝探伤检验应符

    2020年3月14日
  • 2.基本规定

    2.基本规定 2.0.1 施工单位应具备相应的桥梁工程施工资质。总承包施工单位,必须选择合格的分包单位。分包单位应接受总承包单位的管理。 2.0.2 施工单位应建立健全质量保证体系和施工安全管理制度。 2.0.3施工前,施工单位应组织有关施工技术管理人员深入现场调查,了解掌握现场情况,做好充分的施工准备工作。 2.0.4施工组织设计应按其审批程序报批,经主管领导批准后方可实施;施工中需修改或补充时,应履行原审批程序。 2.0.5施工单位应按合同规定的或经过审批的设计文件进行施工。发生设计变更及工程洽商应按国家现行有关规定程序办理设计变更与工程
