19 顶 进 箱 涵
19.1 一 般 规 定
19.1.1 箱涵顶进宜避开雨期施工,如需跨雨期施工,必须编制专项防洪排水方案。
19.1.2 顶进箱涵施工前,应调查下列内容:
1 调查现况铁道、道路路基填筑、路基中地下管线等情况及所属单位对施工的要求。
2穿越铁路、道路运行及设施状况。
3 施工现场现况道路的交通状况,施工期间交通疏导方案的可行性。
19.1.3 施工现场采取降水措施时,不得造成影响区建(构)筑物沉降、变形。降水过程中应进行监测, 发现问题应及时采取措施。
19.4 检 验 标 准
19.4.1 箱涵施工涉及模板与支架、钢筋、混凝土质量检验应符合本规范第 5.4、6.5、7.13 节有关规定。
19.4.2 滑板质量检验应符合本规范第 19.4.1 条规定,且应符合下列规定:
主 控 项 目
1 滑板轴线位置、结构尺寸、顶面坡度、锚梁、方向墩等应符合施工设计要求。
检查数量:全数检查。
检验方法:观察、检查施工记录。
一 般 项 目
2 滑板允许偏差应符合表 19.4.2 的规定。
19.4.3 预制箱涵质量检验应符合本规范第 19.4.1 条的规定,且应符合下列规定:
一 般 项 目

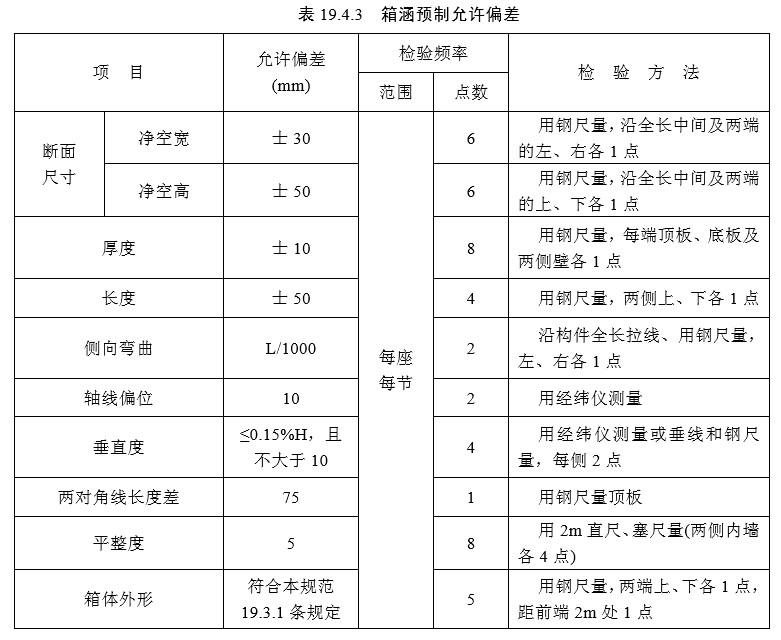

1 箱涵预制允许偏差应符合表 19.4.3 的规定。
3 混凝土结构表面应无孔洞、露筋、蜂窝、麻面和缺棱掉角等缺陷。
检查数量:全数检查。
检验方法:观察。
19.4.4 箱涵顶进质量检验应符合下列规定:
一 般 项 目
1 箱涵顶进允许偏差应符合表 19.4.4 的规定。
2 分节顶进的箱涵就位后,接缝处应直顺、无渗漏。
检查数量:全数检查。
检验方法:观察。
