建筑结构丨图文详解常用施工做法 ▌一、面砖做法 外墙仿清水墙面砖节点施工工艺说明: 1.外墙面用1:3水泥砂浆粉刷,两次成活,粉刷层厚度15mm,以提高墙身自防水能力。 2.外墙面砖根据设计要求按照规格、品种、颜色及比例等进行搭配,用水泥砂浆或专用粘贴剂粘贴,砖缝一般为8~10mm(宜为9mm)。 3.贴外墙面砖前应提早一天将墙体粉刷及面砖浇水湿润,勾缝的深度宜凹进2~3mm。禁止在雨天或墙面过湿时进行勾缝,以免今后泛碱流白浆现象。勾缝完毕后外墙面应立即用塑料薄膜覆盖进行保护,预防污染和雨淋。 4.外墙面砖排版见节点图。 5.勾缝宜采用半干粉或挤

建筑结构丨图文详解常用施工做法

  ▌一、面砖做法

  外墙仿清水墙面砖节点施工工艺说明:

  1.外墙面用1:3水泥砂浆粉刷,两次成活,粉刷层厚度≥15mm,以提高墙身自防水能力。

  2.外墙面砖根据设计要求按照规格、品种、颜色及比例等进行搭配,用水泥砂浆或专用粘贴剂粘贴,砖缝一般为8~10mm(宜为9mm)。

  3.贴外墙面砖前应提早一天将墙体粉刷及面砖浇水湿润,勾缝的深度宜凹进2~3mm。禁止在雨天或墙面过湿时进行勾缝,以免今后泛碱流白浆现象。勾缝完毕后外墙面应立即用塑料薄膜覆盖进行保护,预防污染和雨淋。

  4.外墙面砖排版见节点图。

  5.勾缝宜采用半干粉或挤浆工艺施工。

  6.若设计对砖缝颜色有特殊要求时,勾缝材料可另行调整方案。

建筑结构-常用施工做法

  说明:

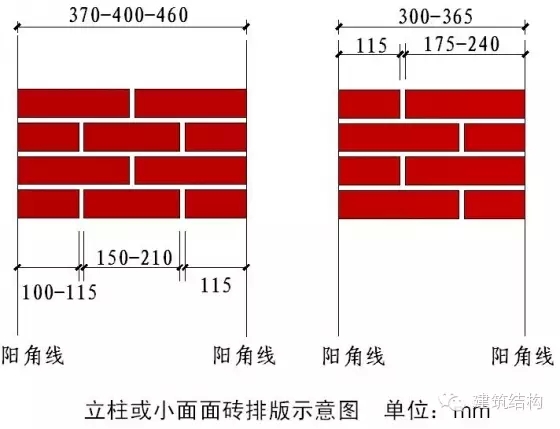

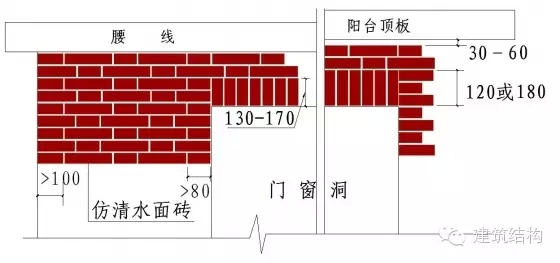

  1.在排版时,阳角砖必须大于100mm,窗间墙阳角面砖大于80mm;

  2.外墙线脚下窗顶上竖砖长度控制在130-170mm之间调整;

  3.外墙阳台顶下的门窗顶竖砖长度控制在120或180mm,阳台板下部预留30~60mm。

建筑结构-常用施工做法建筑结构-常用施工做法

  面砖阳角收头处理

  说明:

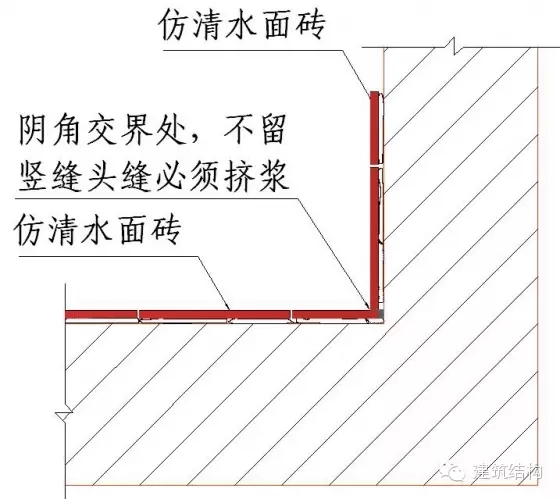

  两个面的面砖在阳角交接时,交界角切割角度大于50度,拼接时必须用砂浆挤压,使交界处不留空隙;

  两个面的面砖在阴角交接收头时,留一条竖缝或不留竖缝采用砂浆挤压,必须做到交界处不留空隙。

建筑结构-常用施工做法

  说明:

  面砖在粘贴时,在面砖与上腰线之间留出10-15mm(宜15mm),线条上涂料跟下5mm,面砖与下腰线之间留出10-20mm(宜15mm)。

建筑结构-常用施工做法

  面砖门窗套边节点

  说明:

  面砖与门窗套交接处必须头缝挤浆,不留空隙。

建筑结构-常用施工做法

  面砖阴角收头(1)

建筑结构-常用施工做法

  面砖阴角收头(2)

建筑结构-常用施工做法

  腰线小面砖细部处理节点(一)

建筑结构-常用施工做法

  腰线小面砖细部处理节点(二)

  ▌二、干挂石材做法

  干挂石材节点施工工艺说明:

  1.所有骨架钢材需热镀锌处理。

  2.挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。

  3.焊缝必须饱满牢固。

  4.钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。

  5.膨胀螺栓抗拔要求必须符合规范和设计要求。

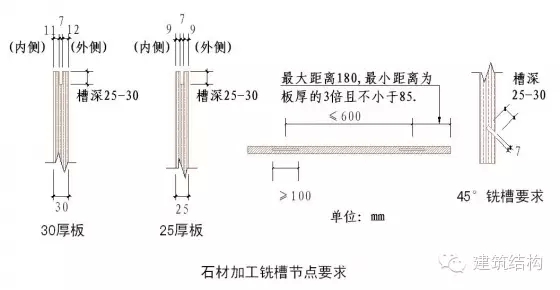

  6.石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。

  7.不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。

  8.石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。

  9.干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。

  10.干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。

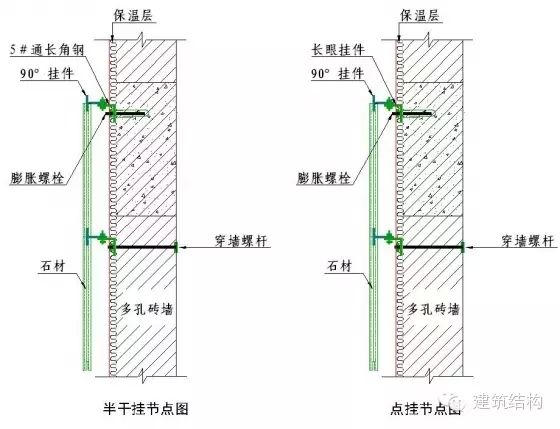

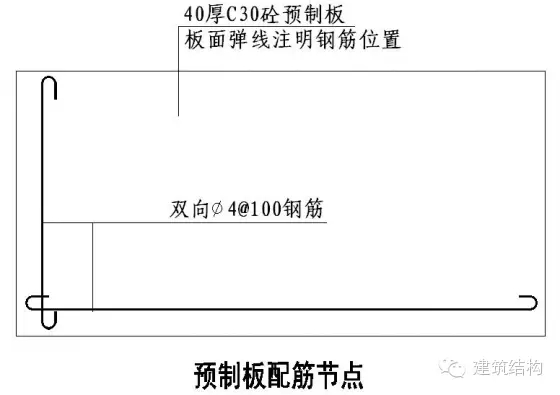

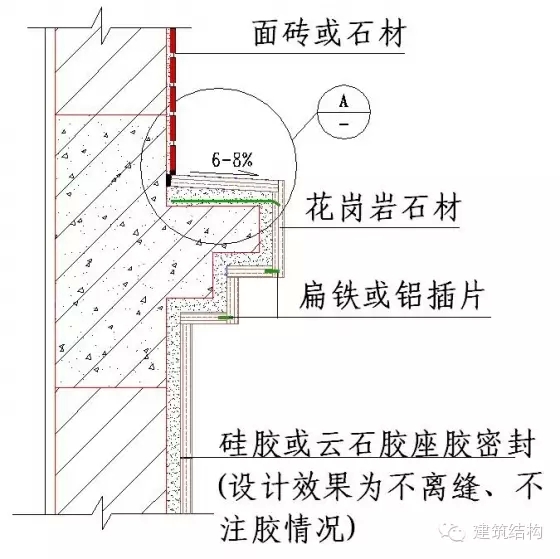

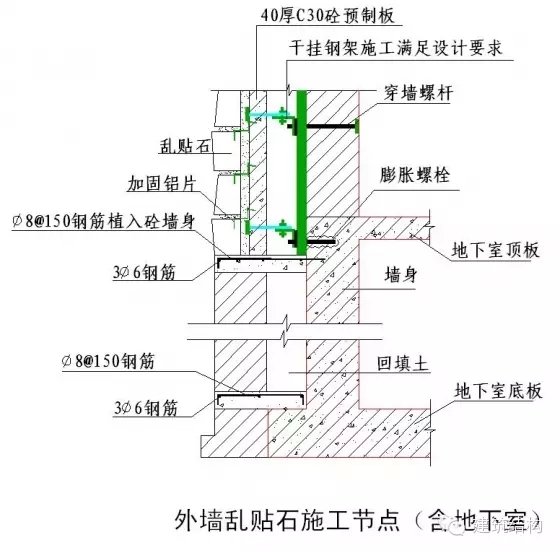

建筑结构-常用施工做法

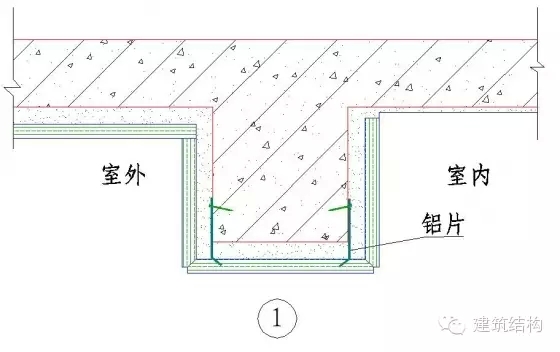

  注:(1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边; (2)槽钢离开硬性地面20-30mm。

建筑结构-常用施工做法

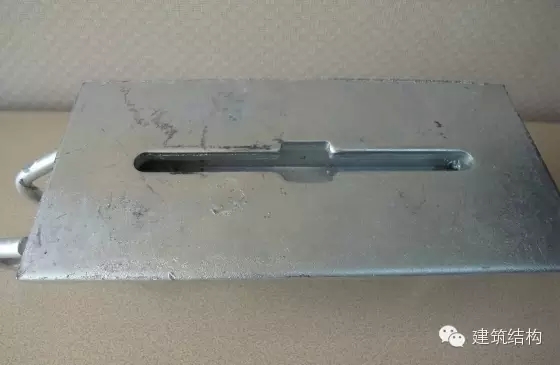

  注:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。

建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法

  说明:

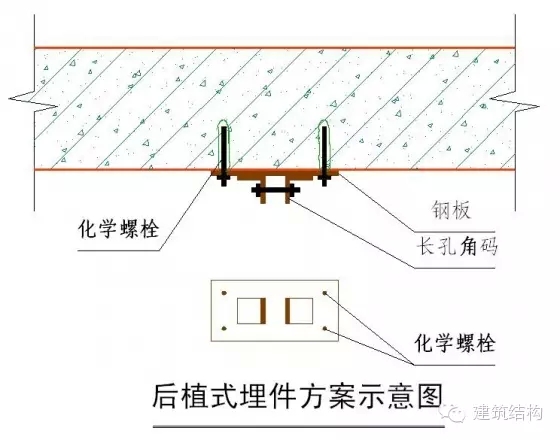

  后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。

建筑结构-常用施工做法

  预埋槽式埋件方案图(一)

建筑结构-常用施工做法

  预埋槽式埋件方案图(二)

  ▌三、湿贴石材做法

  湿贴灌浆花岗岩石材施工说明:

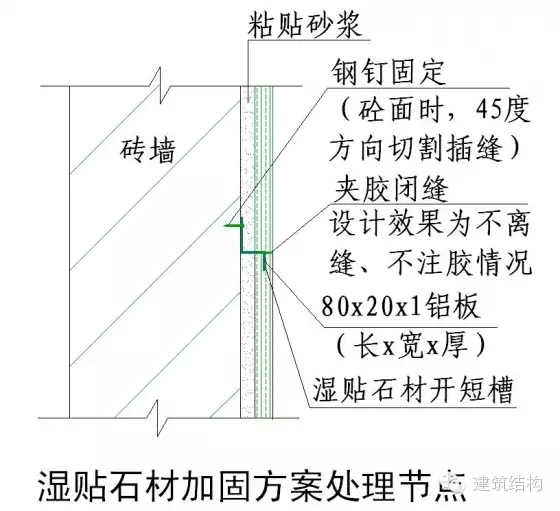

  1.石材挂板用双股18#铜丝或钢丝钩与墙面固定,墙面用手提切割机从上而下或45度方向切槽缝,用钢钉插入缝内,单块石材板纵向长度大于300mm时不得少于两处挂点。

  2.门窗洞及梁底朝天板应作铝片或扁铁侧面加固方案施工。

  3.石材墙面设计要求打明胶时,板缝开三角槽缝或开小凹槽施工。

  4.石材板内灌水泥砂浆前墙体浇水湿润,要求水泥砂浆配比不得低于 1:3,拌制完的砂浆以有较好的流动性为宜。

  5.灌水泥砂浆时要求成45度方向灌实,所有腰线顶面板及压顶板严禁半干粉砂浆铺板,必须使用流动的水泥砂浆铺贴面板。

  6.石材墙面打胶宽度由设计确定,胶缝宽窄一致,无毛边。

  7.墙面需做外保温时,石材不宜用湿灌浆方案施工。

建筑结构-常用施工做法

  门窗洞及梁底朝天板铺贴加固节点

建筑结构-常用施工做法建筑结构-常用施工做法

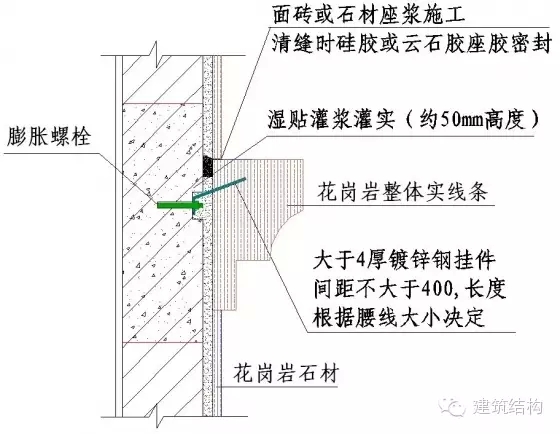

  腰线湿贴整体花岗岩线条节点

建筑结构-常用施工做法建筑结构-常用施工做法

  注:

  线脚压顶板与墙体之间预留10-15mm,施工时,压顶板从外向墙根方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌实,压顶板定位后,将挤出砂浆清理。

建筑结构-常用施工做法

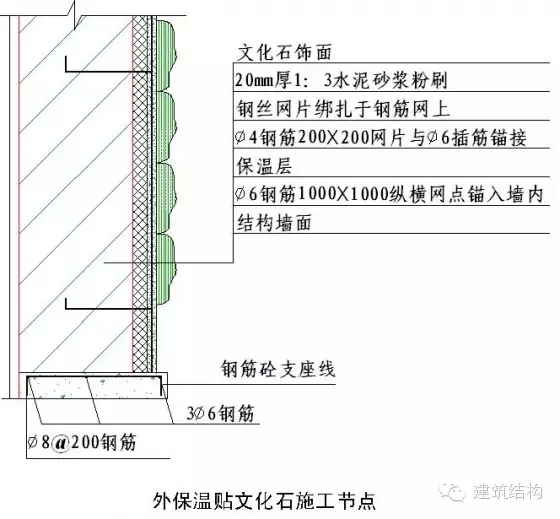

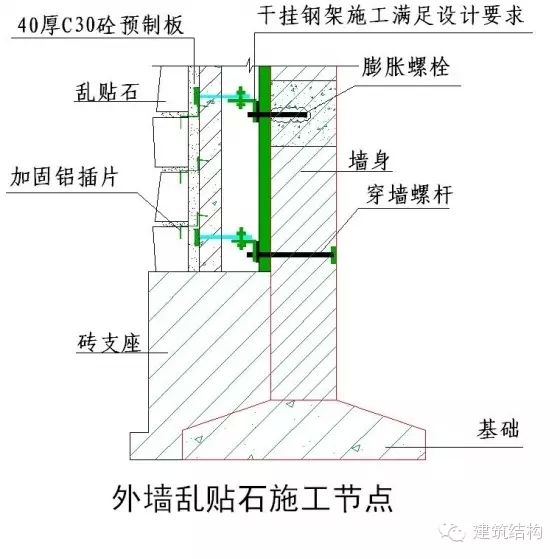

  ▌四、湿贴文化石、乱贴石做法

建筑结构-常用施工做法

  说明:

  1.墙体为多孔砖砌体时,砌墙时预留φ6钢筋,如未作预留,应将钢筋惯穿至室内墙面锚接。

  2.墙体为砼面时,可选用植筋方案施工。

  3.文化石饰面高度超过一层时,在二层圈梁部位增设一道钢筋砼支座线,如有饰面要求,可选用暗设方案施工。

建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法

  ▌五、门窗与腰线部位

建筑结构-常用施工做法

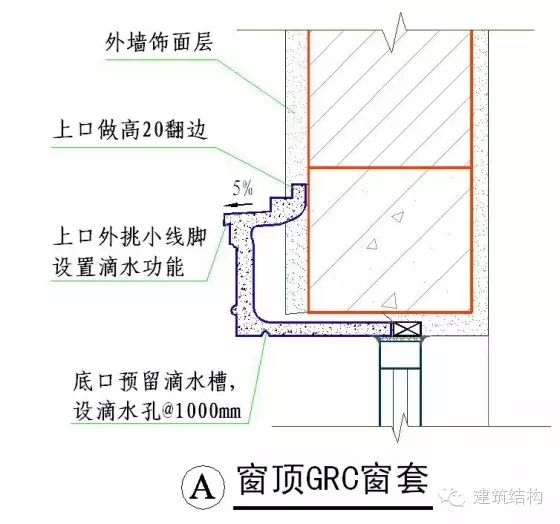

  GRC装饰线改进方案说明:

  1.所有GRC装饰线必须保证上平面有坡度,下有滴水功能;

  2.GRC拼接处保证不渗水;

  3.所有GRC预埋固定铁件必须为热镀锌。

建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法

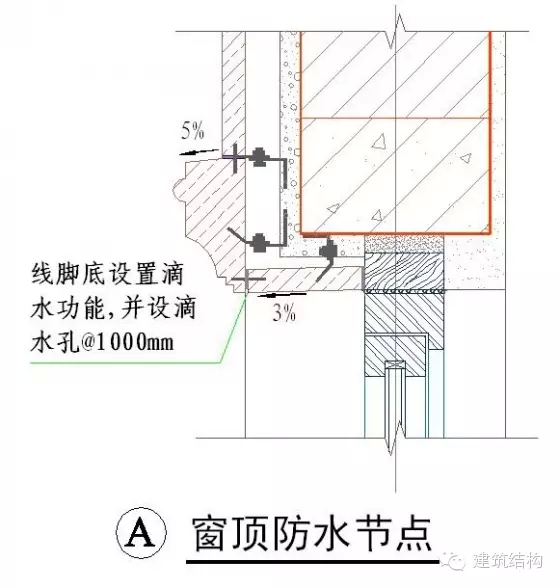

  说明:

  1.GRC压顶板制作时预制完成槽缝;

  2.石材加工时切割槽缝;

  3.安装时槽缝内填满柔性胶。

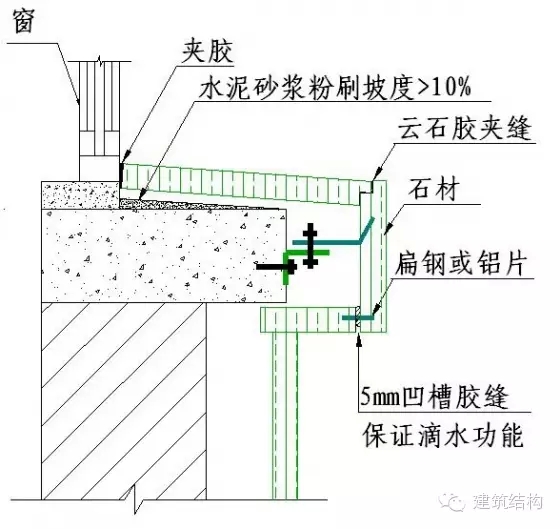

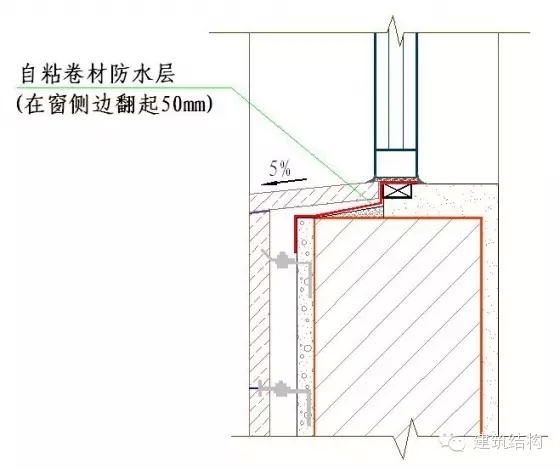

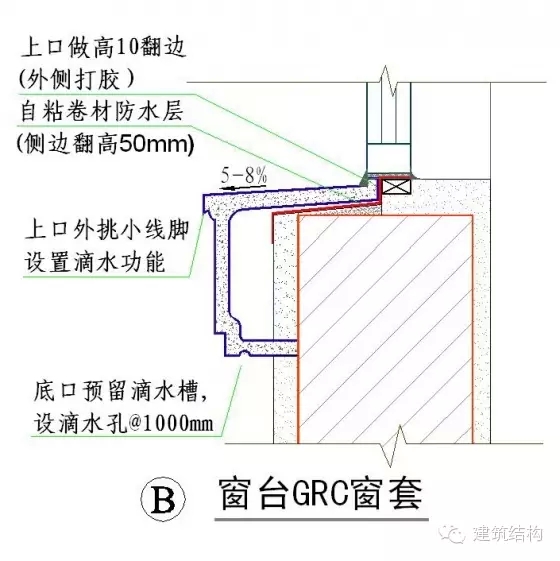

  干挂石材窗防水节点

建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法

  说明:

  1.所有腰线必须保证上平面有坡度,下有滴水功能;

  2.腰线拼接处保证不渗水。

 窗台防水节点(有附框)

建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法

 窗台防水节点(无附框)

建筑结构-常用施工做法建筑结构-常用施工做法建筑结构-常用施工做法

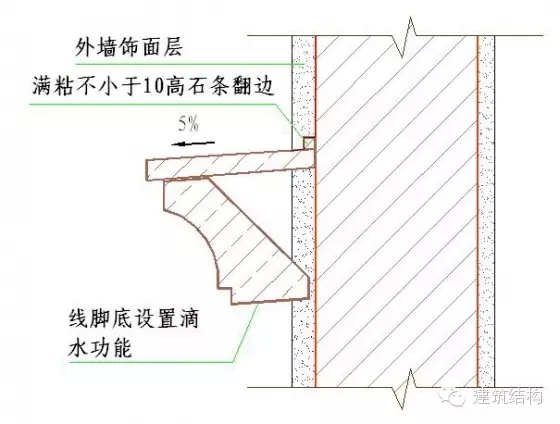

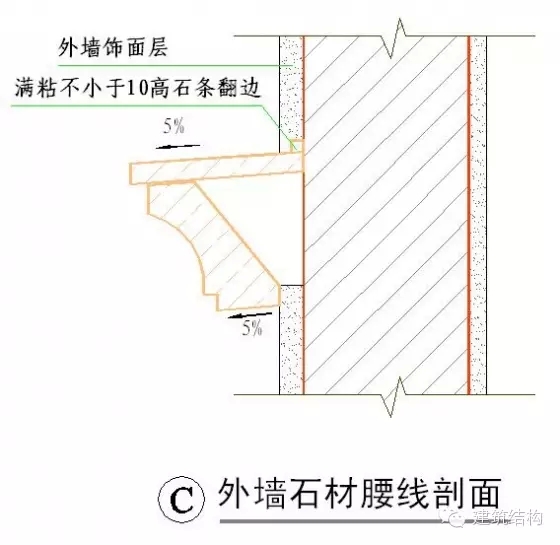

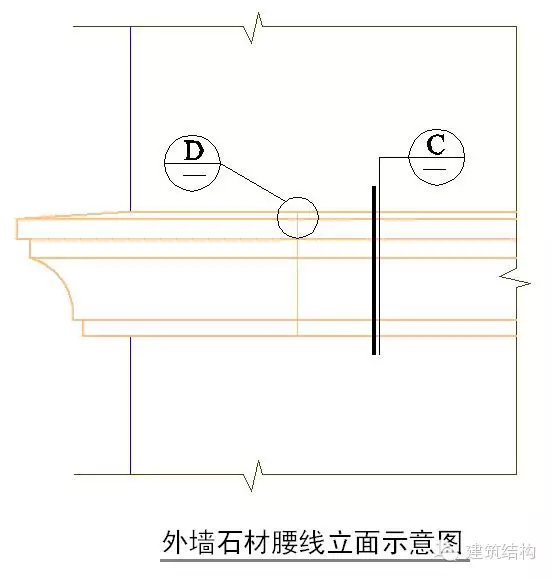

  石材腰线施工节点

  注:室外花岗岩窗台及线脚基层水泥砂浆粉刷坡度大于10%。

  ▌六、阳台露台部位

建筑结构-常用施工做法建筑结构-常用施工做法

  室外门安装及门槛石铺装及防水节点

  说明:

  外门框安装时,门框底口高出室内毛坯房交付地面30mm。

建筑结构-常用施工做法

  说明:

  1.阳台上翻梁与外线条分别设内外排水坡;

  2.在扶手栏杆内侧做企口,高差不小于20;

  3.设置阳台栏杆高度时,要预留出精装修饰面高度,栏杆高度必须符合规范要求。

建筑结构-常用施工做法

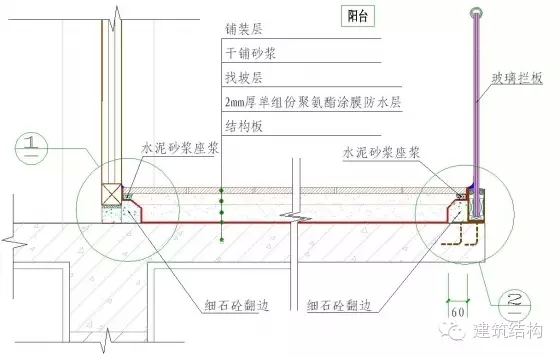

  玻璃幕墙构造的阳台防水做法

建筑结构-常用施工做法

  玻璃幕墙构造的阳台防水做法节点

建筑结构-常用施工做法

  阳台墙踢脚防水处理节点

原创文章,作者:中建品质工程,如若转载,请注明出处:http://www.pinzhigc.com/gyjs/zhutigongcheng/%e6%b7%b7%e5%87%9d%e5%9c%9f%e7%bb%93%e6%9e%84/789.html

Like (0)
Previous 2020年3月5日
Next 2020年3月5日

相关推荐

  • 钢筋模板混凝土质量培训

    钢筋模板混凝土质量培训

    2022年5月12日
  • 优秀节点做法培训

    一屋面工程 1.防水保护层 2.管道过桥 3.管根、烟道 4.女儿墙 5.排气管根部 6.水簸箕 7.雨水口 8.其它细部 二厨卫间 1.地漏 2.管根 3.洁具居中 4.合理排砖 三室内工程 1.变形缝 2.顶棚 3.管根 4.楼梯 5.墙地砖排列 6.其它 四室外工程 1.变形缝 2.沉降观测点 3.滴水 4.散水 5.外墙面砖 6.雨水管 7.其它 五结构 1.基坑 2.钢筋 3.模板 4.砼 5.钢结构

    2020年3月5日
  • 大体积混凝土施工方案详细交底(中建)

    大体积混凝土施工方案详细交底(中建)

    2022年5月12日
  • 装配式混凝土结构作业指导书

    【中天三建】装配式混凝土结构作业指导书

    2022年5月12日
  • 中建混凝土工程施工技术交底

    中建混凝土工程施工技术交底

    2022年5月12日
  • 保障性质量通病-结构篇

    坚持样板引路 加强材料管理 在工程建设中,根据施工规范及设计图纸要求将商品混凝土中水泥及各类外掺料用量、钢筋原材料规格、重量、抗震等级等质量控制参数列入材料采购合同中,从源头把好材料质量关。工程材料进入施工现场后及时进行检测、验收、复试、挂牌、分类堆放等日常管理工作,杜绝不合格材料进入施工现场,确保用于工程的所有材料都是合格的。 严格材料进场的审批和进场验收程序,严格按照规范取样复试;进场材料有序堆放,标牌清晰,避免错用漏用。 钢筋下料准确、加工合格 单位长度内的重量须满足规定要求,严禁出现瘦身钢筋。 砼浇

    2020年3月5日
  • 装配式混凝土建筑关键技术与若干应用问题技术

    装配式混凝土建筑关键技术与若干应用问题技术探讨

    2022年5月12日
  • 混凝土工程标准化实施图集

    混凝土工程标准化实施图集 1. 混凝土结构成型效果 板成型效果 梁、柱成型效果 剪力墙成型效果地面 外墙构件成型效果 1.1 混凝土观感质量要内坚外美,达到清水效果。包括整体混凝土密实整洁, 面层平整,棱角整齐平直,梁柱节点、墙板交角线面顺直清晰,起拱线、面平 顺。无蜂窝、麻面、掉皮、孔洞、无漏浆、跑模、错台、烂根、裂缝、结构表 面无气泡或轻微气泡且不集中,门窗洞口方正标高一致,结构断面尺寸准确。 1.2 商品混凝土在浇捣过程中严禁加水,超过水泥初凝时间的混凝土禁止使用。 1.3 混凝土灌注入模,竖向结构混凝土灌注前,应先均匀虚铺

    2020年3月5日
  • 混凝土工程施工标准化做法图解

    混凝土工程施工标准化做法图解 施工机具 A1:混凝土墙柱浇筑时,从下往上采用人工敲击模板,锤击间距200mm,边浇筑边锤击,有效控制表面气泡、蜂窝、麻面产生 A2:墙柱超过2m,必须采用两次或两次以上分层浇筑完成,严禁一次浇筑 A3: 墙柱边混凝土收面标高、平整度控制在3mm以内 A4: 墙柱混凝土凿毛,表面凿毛面积70% A5: 墙柱单侧或两侧为吊模时,在阴角根部的位置增加钢丝网可有效防治烂根现象 A6: 墙柱在支模前采用海棉垫做微调(只适用于平整度在5mm以内) A7: 墙在降板位置单侧为吊模时,模板、木方下到底部,利用钢管对撑顶紧 A8: 外墙模板支设前在上下层模

    2020年3月5日
