剪力墙、梁、板模板标准化做法

剪力墙、梁、板模板标准化做法 剪力墙模板标准化做法 一、剪力墙螺杆间距 模板集中钻眼 1.1层高3米的标准层墙体应设置5~6道水平加固螺杆,水平加固螺杆间距不得大于500mm,最底下一道离地不得大于200mm,最上面一道离板底不得大于250mm。 1.2对拉螺杆采用Ф12螺杆,底下三道加固箍应采用两个螺帽加固,防止螺帽因震动而松动。 二、剪力墙支模 2.1剪力墙龙骨应采用通长50*90进口方木、5#槽钢或40*60*3,0方管加固,净空间距不得大于200mm;所有模板拼缝处均应设置和槽钢或方管同规格进方木加固,防止漏浆。 2.2所有剪力墙应设置保证墙体垂直度的斜撑,防止在浇混凝土

剪力墙板模板标准化做法

  剪力墙模板标准化做法

  一、剪力墙螺杆间距

剪力墙、梁、板模板标准化做法

剪力墙、梁、板模板标准化做法

  模板集中钻眼

  1.1层高3米的标准层墙体应设置5~6道水平加固螺杆,水平加固螺杆间距不得大于500mm,最底下一道离地不得大于200mm,最上面一道离板底不得大于250mm。

  1.2对拉螺杆采用Ф12螺杆,底下三道加固箍应采用两个螺帽加固,防止螺帽因震动而松动。

  二、剪力墙支模

  2.1剪力墙龙骨应采用通长50*90进口方木、5#槽钢或40*60*3,0方管加固,净空间距不得大于200mm;所有模板拼缝处均应设置和槽钢或方管同规格进方木加固,防止漏浆。

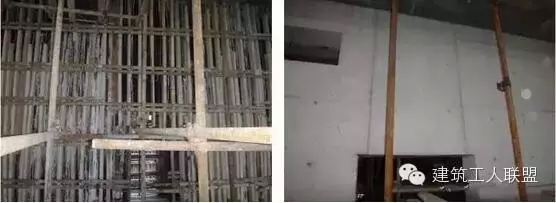

  2.2所有剪力墙应设置保证墙体垂直度的斜撑,防止在浇混凝土过程中产生墙体偏扭。

  三、剪力墙定位

剪力墙、梁、板模板标准化做法

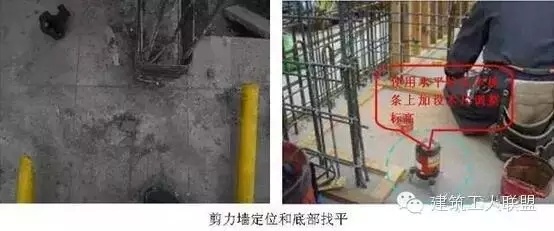

  剪力墙定位和底部找平

  3.1剪力墙模板安装前须设置离边200或300的控制线、轴线和剪力墙边线,用来复核剪力墙模板的定位和垂直度的准确性;

  3.2在剪力墙支模前应对剪力墙底部进行砂浆找平或模板条找平,减少因墙模板与楼面存在缝隙造成漏浆。

  四、堵头板固定

剪力墙、梁、板模板标准化做法

  4.1剪力墙堵头板模板拼缝处应采用方木固定,防止剪力墙阳角漏浆.对于较短剪力墙堵头板建议采用通长螺杆加固,防止剪力墙端头变形、胀模。

  4.2剪力墙堵头支模前在剪力墙同一水平筋两端焊接对拉螺杆,用以加固堵头板和剪力墙阳角。

  4.3墙厚为250mm及以上时剪力墙阳角加固:在原剪力墙支模主龙骨上焊接一根12cm长钢管,然后采用对拉螺杆固定。

  4.4层高小于3m和墙厚为200mm时剪力墙阳角加固:在原剪力墙支模长钢管上固定一个活动扣,然后采用对拉螺杆固定,端头加固钢管必须和剪力墙支模长钢管十字扣固定。

  4.5剪力墙阴角加固:剪力墙阴角处必须采用两道穿墙螺杆加固,长方向阴角处穿墙螺杆应加长加固短方向端头板。

  五、剪力墙厚度和钢筋保护层厚度控制

剪力墙、梁、板模板标准化做法

  5.1剪力墙支撑条在模板拼缝两侧都应进行放置,其他部位放置间距不得超过600,保证剪力墙模板在加固时受力均匀,混凝土结构厚度一致。

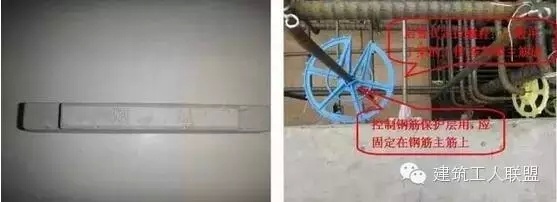

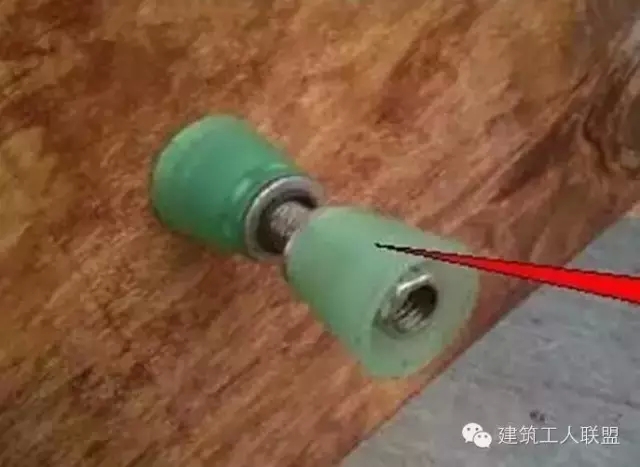

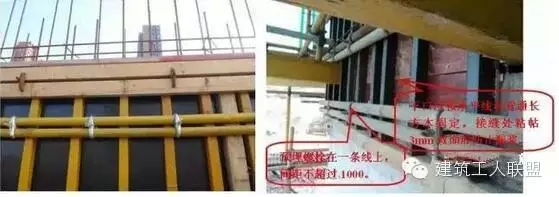

  5.2塑料保护层应固定在剪力墙主筋上,间距不得超过600。

  六、剪力墙外墙接缝施工

剪力墙、梁、板模板标准化做法

  6.1在外剪力墙支模时,所有加固方木应与模板上口平齐,再在上口处结合预埋螺栓设置通长方木,用来固定上口模板,防止变形,保证墙体混凝土外边平直度。

  6.2外剪力墙和核心筒处剪力墙在支模前接头混凝土面应先予以切割找平,保证接缝观感。

  6.3外剪力墙配模时模板高度多配50mm~100mm,支模时下挂,在下层砼预埋螺杆作为模板底部加固。

  七、剪力墙连梁加固

剪力墙、梁、板模板标准化做法

  7.1剪力墙连梁处水平加固钢管必须通长设置,与剪力墙连成整体,保证墙体与连梁接缝平整。

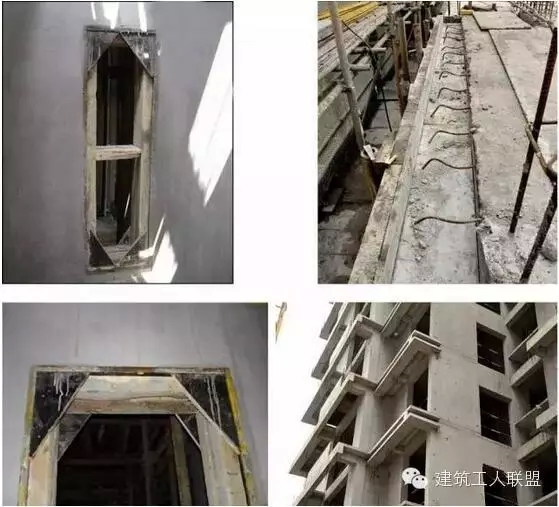

  八、墙体预留洞、构件支模

剪力墙、梁、板模板标准化做法

  8.1墙体预留洞建议采用定型化钢模支模,提高工作效率和防止洞口变形;所有外立面线条、柱、悬挑板等构件应与主体结构同时施工,由于施工工艺要求必须分两次施工时应隔层施工完成。

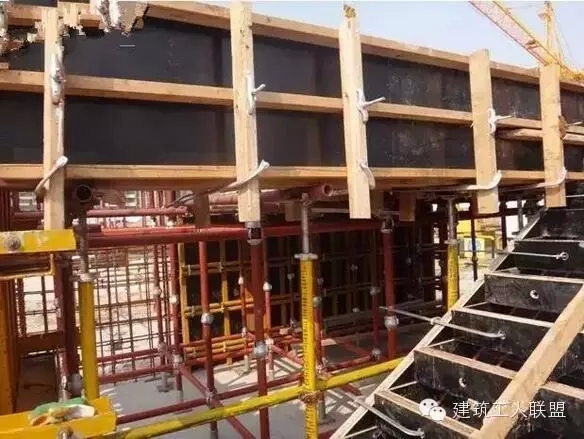

  楼板支模标准化做法

  1.梁板支模架

剪力墙、梁、板模板标准化做法

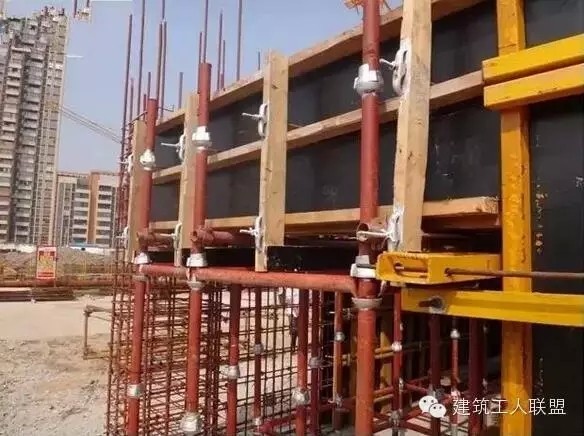

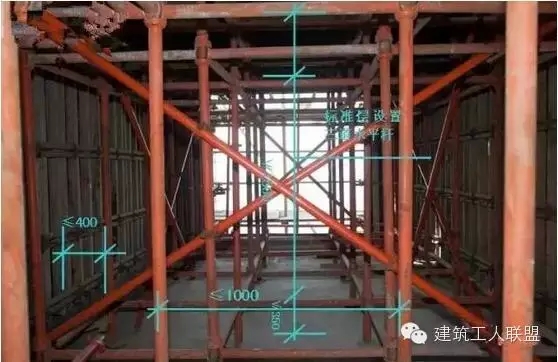

  1.1支模架应采用钢管扣件+可调U托顶形式,建议采用碗扣式支模架。支模架立杆间距控制在900-1000之间,步距不得大于1500,立杆距离墙边不宜大于400mm。

  1.2架子立杆高度应选择比楼层净空高度低400mm左右的钢管;标准层应设置三道纵横向水平管,扫地杆离地不得超过200(碗扣件离地不得超过350),钢管上端自由端不得超过500,可调U型顶托螺纹部分不得超过250。

  2.楼板加固

剪力墙、梁、板模板标准化做法

  2.1楼板支模木龙骨或型钢布置要求均匀,净空间距不超出200mm(板厚150mm内)。

  2.2木龙骨或型钢布置距墙面、梁面的距离控制在150mm以内,方木悬挑长度控制在250mm以内为宜。

  2.3主龙骨钢管必须采用双钢管安装,未端悬挑长度不宜超过400mm,保证楼板底面平整度。

剪力墙、梁、板模板标准化做法

剪力墙、梁、板模板标准化做法

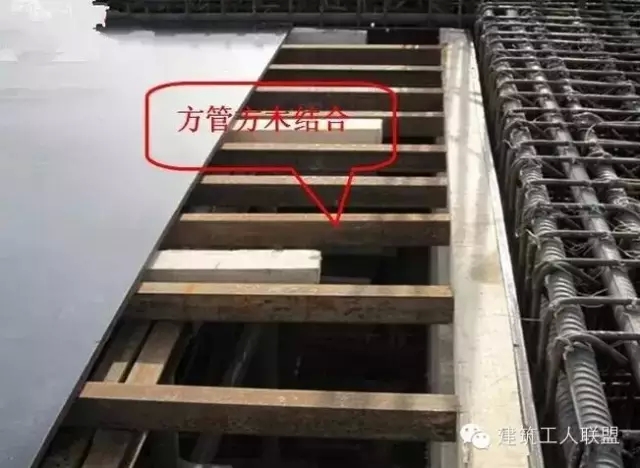

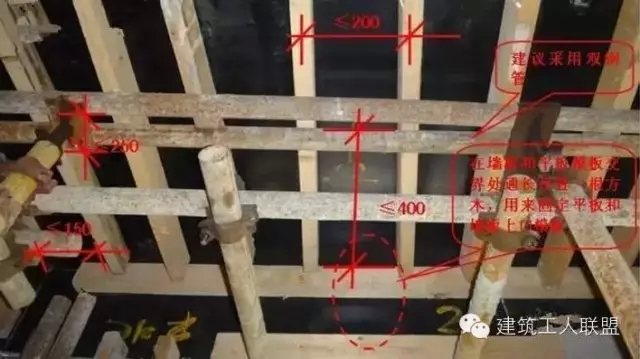

  2.4楼板建议采用40*60*3.0方管和40*90进口方木混用作为模板支撑龙骨,提高楼板底板平整度。

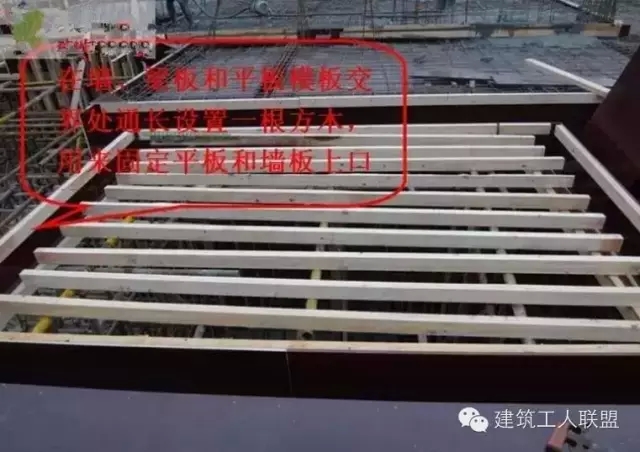

  2.5楼板与墙板或梁板交接阴角处均应设置一根通常方木,用来固定阴角处模板,保证阴角顺直和防止漏浆。

剪力墙、梁、板模板标准化做法剪力墙、梁、板模板标准化做法

  边梁控制线

  实测实量

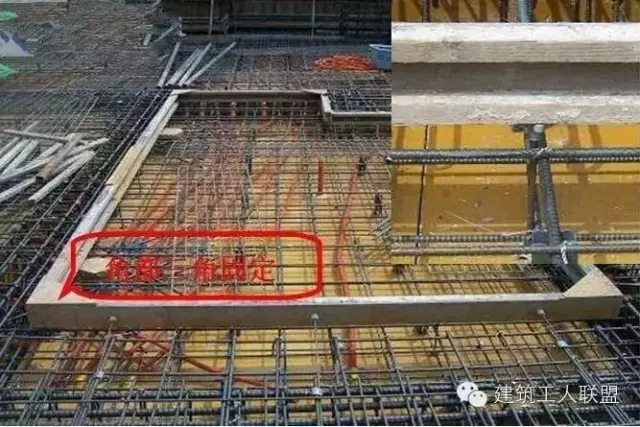

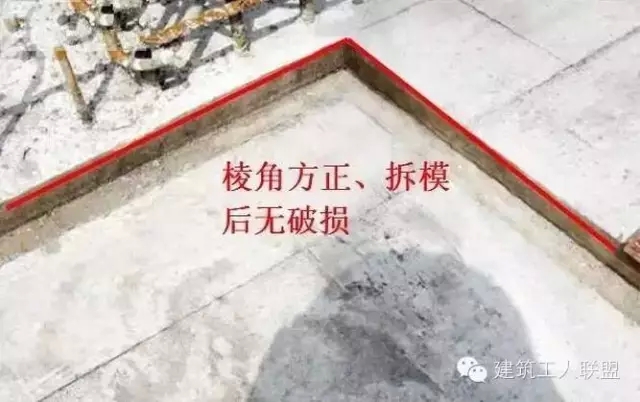

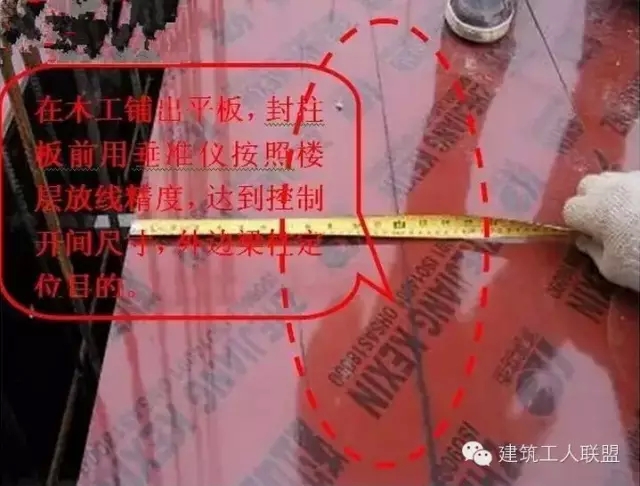

  2.6楼板模板安装完成后,应在模板上设置200或300控制线,以此作为开间和墙柱、边梁的控制线,保证边梁支模准确。

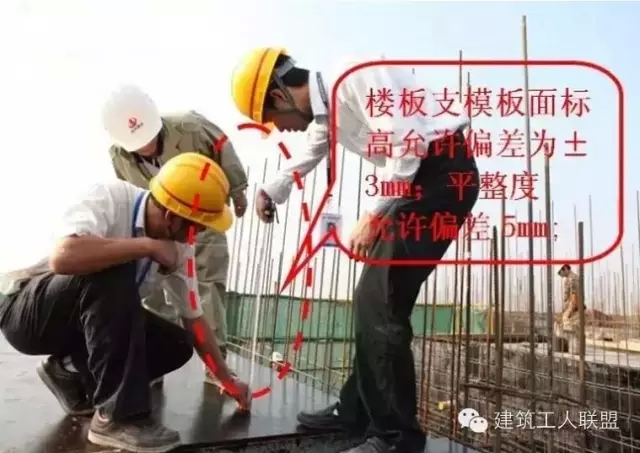

  2.7梁板模板安装完成后,首先采用拉线检测模板极差,还应用铝合金尺进行板面平整度检测。平板模板安装完成后极差不得大于6mm,平整度允许偏差不得大于5mm。模板间缝隙不得大于1mm,用胶泥填塞密实。

  3.挂模施工

剪力墙、梁、板模板标准化做法剪力墙、梁、板模板标准化做法

  3.1卫生间、厨房间建议采用5#槽钢制作定型化模板支模,用螺栓固定,提高阴阳角方正度。

剪力墙、梁、板模板标准化做法剪力墙、梁、板模板标准化做法

  3.2对大于15cm的下沉式挂板,应额外采取顶拉结合的定位加固措施,在模板底部焊接“十”字定位卡,角部拼缝处采用直三角加固。

  梁模板施工标准化做法

  1.梁支模控制重点部位

剪力墙、梁、板模板标准化做法

  2.梁支模体系

剪力墙、梁、板模板标准化做法剪力墙、梁、板模板标准化做法

  2.1同一作业面上所用的模板、木方必须保证厚度一致,高度小于600的梁采用U型方木箍进行加固固定,间距不得大于600,高度大于600的梁中应按施工方案设穿对拉螺杆,防止出现胀模,梁两侧可采用扣件固定方木的形式固定。

  2.2长度大于4000的梁应按1/1000—3/1000进行起拱,梁底标高必须保证准确,梁底板铺设完成后应进行标高复核。

剪力墙、梁、板模板标准化做法剪力墙、梁、板模板标准化做法

  梁柱节点支模构造

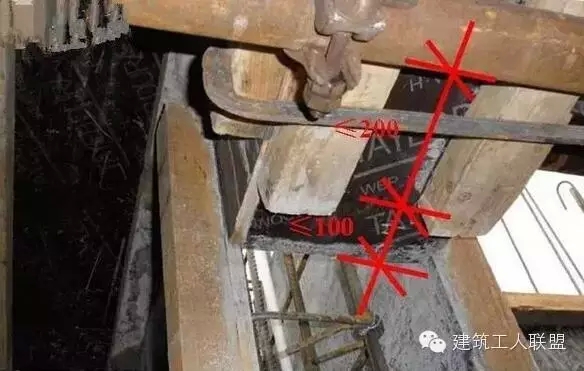

  2.3梁墙交接处,梁底模在墙堵头板上方,与堵头板内表面平齐,梁底方木距墙堵头不超过100,防止梁端头出现下坠现象。

原创文章,作者:中建品质工程,如若转载,请注明出处:http://www.pinzhigc.com/gyjs/zhutigongcheng/%e6%b7%b7%e5%87%9d%e5%9c%9f%e7%bb%93%e6%9e%84/777.html

Like (0)
Previous 2020年3月5日
Next 2020年3月5日

相关推荐

  • 质监站推广的模板、混凝土工程优秀做法

    分享质监站推广的模板、混凝土工程优秀做法 一. 材料要求 1、模板应使用双面树脂膜板材(见图6-1) 2、板材厚度应符合要求。木质胶合板厚度不小于16mm,竹质胶合板厚度不小于12mm 3、模板支撑应采用壁厚不小于3mm的钢管和型钢等金属支撑体系,优先采用新型成套的支撑体系(见图6-2) 二.施工要求 1、模板及其支架的安装 (1)模板工程必须先翻样(见图6-3),应有大样图和节点详图。对所有模板按规格进行编号、标明尺寸和安装位置,并按模板组装图进行安装。剪力墙与楼梯必须设计出详细的节点大样图,并在木工车间加工试拼,符合要求后方可进行现场安装。严禁在作业

    2020年3月5日
  • 装配式混凝土建筑关键技术与若干应用问题技术

    装配式混凝土建筑关键技术与若干应用问题技术探讨

    2022年5月12日
  • 大体积混凝土施工方案详细交底(中建)

    大体积混凝土施工方案详细交底(中建)

    2022年5月12日
  • 混凝土工程施工标准化做法图解

    混凝土工程施工标准化做法图解 施工机具 A1:混凝土墙柱浇筑时,从下往上采用人工敲击模板,锤击间距200mm,边浇筑边锤击,有效控制表面气泡、蜂窝、麻面产生 A2:墙柱超过2m,必须采用两次或两次以上分层浇筑完成,严禁一次浇筑 A3: 墙柱边混凝土收面标高、平整度控制在3mm以内 A4: 墙柱混凝土凿毛,表面凿毛面积70% A5: 墙柱单侧或两侧为吊模时,在阴角根部的位置增加钢丝网可有效防治烂根现象 A6: 墙柱在支模前采用海棉垫做微调(只适用于平整度在5mm以内) A7: 墙在降板位置单侧为吊模时,模板、木方下到底部,利用钢管对撑顶紧 A8: 外墙模板支设前在上下层模

    2020年3月5日
  • 混凝土结构施工标准

    名企混凝土结构工程施工技术标准-培训

    2022年7月15日
  • 脚手架工程标准做法图解

    A1、 材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告。 A2、 安全防护设备及测量作业设备齐全 A3、 总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。 A4、 所以脚手架作业人员必须持证上岗。 A5、 图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。 A6、 基础要求:采用砼硬化处理,砼厚度100mm,砼标

    2020年3月5日
  • 混凝土工程标准化实施图集

    混凝土工程标准化实施图集 1. 混凝土结构成型效果 板成型效果 梁、柱成型效果 剪力墙成型效果地面 外墙构件成型效果 1.1 混凝土观感质量要内坚外美,达到清水效果。包括整体混凝土密实整洁, 面层平整,棱角整齐平直,梁柱节点、墙板交角线面顺直清晰,起拱线、面平 顺。无蜂窝、麻面、掉皮、孔洞、无漏浆、跑模、错台、烂根、裂缝、结构表 面无气泡或轻微气泡且不集中,门窗洞口方正标高一致,结构断面尺寸准确。 1.2 商品混凝土在浇捣过程中严禁加水,超过水泥初凝时间的混凝土禁止使用。 1.3 混凝土灌注入模,竖向结构混凝土灌注前,应先均匀虚铺

    2020年3月5日
  • 优秀节点做法培训

    一屋面工程 1.防水保护层 2.管道过桥 3.管根、烟道 4.女儿墙 5.排气管根部 6.水簸箕 7.雨水口 8.其它细部 二厨卫间 1.地漏 2.管根 3.洁具居中 4.合理排砖 三室内工程 1.变形缝 2.顶棚 3.管根 4.楼梯 5.墙地砖排列 6.其它 四室外工程 1.变形缝 2.沉降观测点 3.滴水 4.散水 5.外墙面砖 6.雨水管 7.其它 五结构 1.基坑 2.钢筋 3.模板 4.砼 5.钢结构

    2020年3月5日
  • 建筑结构-常用施工做法

    建筑结构丨图文详解常用施工做法 ▌一、面砖做法 外墙仿清水墙面砖节点施工工艺说明: 1.外墙面用1:3水泥砂浆粉刷,两次成活,粉刷层厚度15mm,以提高墙身自防水能力。 2.外墙面砖根据设计要求按照规格、品种、颜色及比例等进行搭配,用水泥砂浆或专用粘贴剂粘贴,砖缝一般为8~10mm(宜为9mm)。 3.贴外墙面砖前应提早一天将墙体粉刷及面砖浇水湿润,勾缝的深度宜凹进2~3mm。禁止在雨天或墙面过湿时进行勾缝,以免今后泛碱流白浆现象。勾缝完毕后外墙面应立即用塑料薄膜覆盖进行保护,预防污染和雨淋。 4.外墙面砖排版见节点图。 5.勾缝宜采用半干粉或挤
