13 人行道铺筑 13. 1 一般规定 13. 1. 1 人行道应与相邻构筑物接顺,不得反坡。 13. 1. 2 人行道的路基施工应符合本规范第6章的有关规定。 13. 1. 3 人行道的基层施工及检验应符合本规范第7章的有关规定。 13. 1. 4 有特殊要求的人行道,应按设计要求及现场条件制定铺装方案及验收标准。 13.4 检验标准 13.4.1 料石铺砌人行道面层质量检验应符合下列规定: 主 控 项 目 1 路床与基层压实度应大于或等于90%。 检查数量:每l00m查2点。 检验方法:环刀法、灌砂法、灌水法。 2 砂浆强度应符合设计要求 。 检查数量:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。 检验方法:查

  13 人行道铺筑

  13. 1 一般规定

  13. 1. 1 人行道应与相邻构筑物接顺,不得反坡。

  13. 1. 2 人行道的路基施工应符合本规范第6章的有关规定。

  13. 1. 3 人行道的基层施工及检验应符合本规范第7章的有关规定。

  13. 1. 4 有特殊要求的人行道,应按设计要求及现场条件制定铺装方案及验收标准。

  13.4 检验标准

  13.4.1 料石铺砌人行道面层质量检验应符合下列规定:

  主 控 项 目

  1 路床与基层压实度应大于或等于90%。

  检查数量:每l00m查2点。

  检验方法:环刀法、灌砂法、灌水法。

  2 砂浆强度应符合设计要求 。

  检查数量:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

  检验方法:查试验报告。

  3 石材强度、外观尺寸应符合设计及本规范要求。

  检查数量:每检验批抽样检验。

  检验方法:查出厂检验报告及复检报告。

  4 盲道铺砌应正确。

  检查数量:全数检查。

  检验方法:观察。

  一 般 项 目

  5 铺砌应稳固、无翘动,表面平整、缝线直顺、缝宽均匀、灌缝饱满,无翘边、翘角、反坡、积水现象。

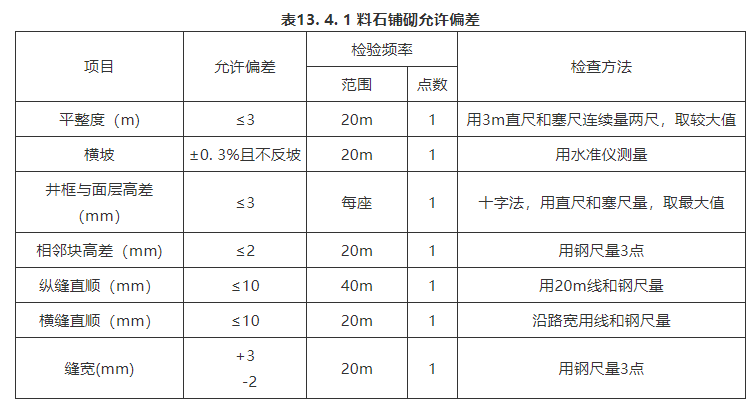

  6 料石铺砌允许偏差应符合表13.4.1的规定。

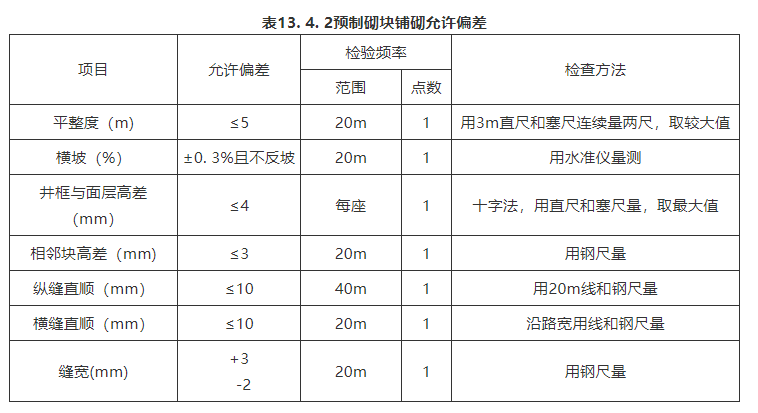

13 人行道铺筑(一般规定及检验标准)

  13. 4.2 混凝土预制砌块铺砌人行道(含盲道)质量检验应符合下列规定:

  主 控 项 目

  1 路床与基层压实度应符合本规范第13.4. 1条的规定。

  2 混凝土预制砌块(含盲道砌块)强度应符合设计规定。

  检查数量:同一品种、规格、每检验批1组。

  检验方法:查抗压强度试验报告。

  3 砂浆平均抗压强度等级应符合设计规定,任一组试件抗压强度最低值不应低于设计强度的85%。

  检查数量:同—配合比,每l000㎡1组(6块),不足1000㎡取1组。

  检验方法:查试验报告。

  4 盲道铺砌应正确。

  检查数量:全数检查。

  检验方法:观察。

  一 般 项 目

  5 铺砌应稳固、无翘动,表面平整、缝线直顺、缝宽均匀、灌缝饱满,无翘边、翘角、反坡、积水现象。

  6 预制砌块铺砌允许偏差应符合表13.4.2的规定。
13 人行道铺筑(一般规定及检验标准)

  13.4.3 沥青混合料铺筑人行道面层的质量检验应符合下列规定:

  主 控 项 目

  1 路床与基层压实度应符合本规范第13. 4. 1条第1款的规定。

  2 沥青混合料品质应符合马歇尔试验配合比技术要求。

  检查数量:每日、每品种检查1次。

  检验方法:现场取样试验。

  一 般 项 目

  3 沥青混合料压实度不应小于95%。

  检查数量:每100m查2点。

  检验方法:查试验记录(马歇尔击实试件密度,试验室标准密度)。

  4 表面应平整、密实,无裂缝、烂边,掉渣、推挤现象,接茬应平顺、烫边无枯焦现象,与构筑物衔接平顺、无反坡积水。

  检查数量:全数检查。

  检验方法:观察。

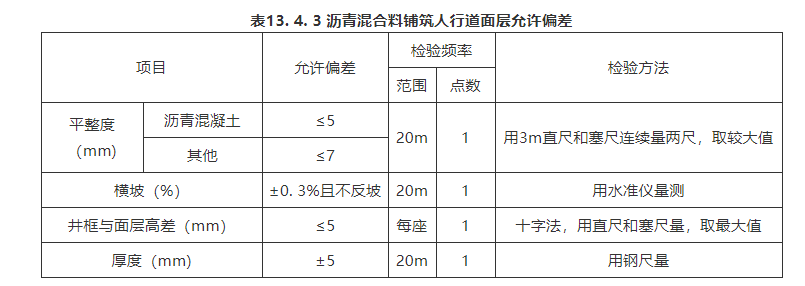

  5 沥青混合料铺筑人行道面层允许偏差应符合表13.4.3的规定。
13 人行道铺筑(一般规定及检验标准)

  条文说明:

  13.4.1 本条第1款规定人行步道的路基、基层的压实度定为大于等于90%。当人行步道的路基、基层与车行道为同一结构形式,且同时施工时,人行步道的路基、基层的压实度应与车行道压实度一致。

  本条第2款是关于铺砌用砂浆强度的检验要求。实施中应符合下列要求:

  1 每1000㎡或每台班至少砂浆试块1组(6块)。如砂浆配合比变更时,相应制作试块;

  2 砂浆强度:砂浆试块的平均抗压强度不低于设计规定,任意1组试块的抗压强度最低值不低于设计规定的85%。

原创文章,作者:中建品质工程,如若转载,请注明出处:http://www.pinzhigc.com/flfg/shizhenggongcheng/chengshidaolugongcheng/chengzhendaolugongchengshig/810.html

Like (0)
Previous 2020年3月12日
Next 2020年3月12日

相关推荐

  • 5 测量 (一般规定及条文说明)

    5 测 量 5.1 一般规定 5.1.1 施工测量开始前应完成下列准备工作: 1 建设单位组织设计、勘测单位向施工单位办理桩点交接手续。给出施工图控制网、点等级、起算数据,并形成文件。施工单位应进行现场踏勘、复核。 2 施工单位应组织学习设计文件及相应的技术标准,根据工程需要编制施工测量方案。 3 侧量仪器、设备、工具等使用前应进行符合性检查,确认符合要求。严禁使用未经计量检定、校准及超过检定有效期或检定不合格的仪器,设备、工具。 5.1.2 施工单位开工前应对施工图规定的基准点、基准线和高程测量控制资料进行内业及外业复核。复核过程中,当

    2020年3月10日
  • 3 基本规定

    3 基本规定 3.0.1 施工单位应具备相应的城镇道路工程施工资质。 3.0.2 施工单位应建立健全施工技术、质量、安全生产管理体系,制定各项施工管理制度,并贯彻执行。 3.0.3 施工前,施工单位应组织有关施工技术管理人员深入现场调查,了解掌握现场情况,做好充分的施工准备工作。 3.0.4 工程开工前,施工单位应根据合同文件、设计文件和有关的法规、标准、规范、规程,并根据建设单位提供的施工界域内地下管线等构筑物资料、工程水文地质资料等踏勘施工现场,依据工程特点编制施工组织设计,并按其管理程序进行审批。 3.0.5 施工单位应按合同规定的、经过审

    2020年3月10日
  • 6 路基 (一般规定及检验标准)

    6 路 基 6.1 一般规定 6.1.1 施工前,应对道路中线控制桩、边线桩及高程控制桩等进行复核,确认无误后方可施工。 6.1.2 当施工中破坏地面原有排水系统时,应采取有效处理措施。 6.1.3 施工前,应根据现场与周边环境条件、交通状况与道路交通管理部门,研究制定交通疏导或导行方案,并实施完毕。施工中影响或阻断既有人行交通时,应在施工前采取措施,保障人行交通畅通、安全。 6.1.4 施工前,应根据工程地质勘察报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。 6.1.5

    2020年3月10日
  • 12 广场与停车场面层(检验标准)

    12 广场与停车场面层 12.2 检验标准 12. 2. 1 料石面层质量检验应符合下列规定: 主 控 项 目 1 石材质量、外形尺寸及砂浆平均抗压强度等级应符合本规范第11. 3.1条的有关规定。 一 般 项 目 2 石材安装除应符合本规范第11. 3.1条有关规定外,料石面层允许偏差应符合表12.2.1的要求。 注:①在每一单位工程中,以40m40m定方格网,进行编号,作为量测检查的基本施工单元,不足40m40m的部分以一个单元计。在基本施工单元中再以10m10m或20m20m为子单元,每基本施工单元范围内只抽一个子单元检查;检查方法为随机取样,即基本施工单元在室内确定,子单元在现场确定,量取3点取

    2020年3月12日
  • 11 铺砌式面层(检验标准)

    11 铺砌式面层 11. 3 检验标准 11. 3.1 料石面层质量检验应符合下列规定: 主 控 项 目 1 石材质量、外形尺寸应符合设计及本规范要求。 检查数量:每检验批,抽样检查。 检验方法:查出厂检验报告或复验。 2 砂浆平均抗压强度等级应符合设计规定,任一组试件抗压强度最低值不应低于设计强度的85%。 检查数量:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。 检验方法:查试验报告。 一 般 项 目 3 表面应平整、稳固、无翘动,缝线直顺、灌缝饱满,无反坡积水现象。 检查数量:全数检查。 检验方法:观察。 4 料石面层允许偏差应符合表11.3.1的规定。 11. 3. 2 预制

    2020年3月10日
  • 15 挡土墙(一般规定及检验标准)

    15 挡 土 墙 15.1 一般规定 15.1.1 挡土墙基础地基承载力必须符合设计要求,且经检测验收合格后方可进行后续工序施工。 15. 1. 2 施工中应按设计规定施作挡土墙的排水系统、泄水孔、反滤层和结构变形缝。 15.1. 3 当挡土墙墙面需立体绿化时,应报请建设单位补充防止挡土墙基础浸水下沉的设计。 15. 1. 4 墙背填土应采用透水性材料或设计规定的填料,土方施工应符合本规范第14. 1节的有关规定。 15. 1. 5 挡土墙顶设帽石时,帽石安装应平顺、坐浆饱满、缝隙均匀。 15. 1. 6 当挡土墙顶部设有栏杆时,栏杆施工应符合国家现行标准《城市桥梁施工与质量验收规范》CJJ 2的有

    2020年3月12日
  • 14 人行地道结构(一般规定及检验标准)

    1 4 人行地道结构 14.1 一般规定 14. 1.1 新建城镇道路范围内的地下人行地道,宜与道路同步配合施工。 14.1. 2 人行地道宜整幅施工。分幅施工时,临时道路宽度应满足现况交通的要求,且边坡稳定。需支护时,应在施工前对支护结构进行施工设计。 14.1.3 挖方区人行地道基槽开挖应符合本规范第6. 3节的有关规定,且边坡稳定。填方区内的人行地道应在填土至地道基底标高后,及时进行结构施工。 14.1. 4 遇地下水时,应先将地下水降至基底以下50cm方可施工,且降水应连续进行,直至工程完成到地下水位50cm以上且具有抗浮及防渗漏能力方可停止降水。 14.1.5 人行地道地

    2020年3月12日
  • 10 水泥混凝土面层(检验标准)

    10 水泥混凝土面层 10.8 检验标准 10.8.1 水泥混凝土面层质量检验应符合下列规定: 1 原材料质量应符合下列要求: 主 控 项 目 1)水泥品种、级别、质量、包装、贮存,应符合国家现行有关标准的规定。 检查数量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场,袋装水泥不超过200t为一批,散装水泥不超过500t为一批,每批抽样1次。 水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,复验合格后方可使用。 检验方法:检查产品合格证、出厂检验报告,进场复验。 2)混凝土中掺加外加剂的质量应符合现行国家标准《混凝土外加剂》GB 8076

    2020年3月10日
  • 16 附属构筑物(检验标准)

    16 附属构筑物 16.11 检验标准 16.11.1 路缘石安砌质量检验应符合下列规定: 主 控 项 目 1 混凝土路缘石强度应符合设计要求。 检查数量:每种、每检验批1组(3块)。 检验方法:查出厂检验报告并复验。 一 般 项 目 2 路缘石应砌筑稳固、砂浆饱满、勾缝密实,外露面清洁、线条顺畅,平缘石不阻水。 检查数量:全数检查。 检验方法:观察。 3 立缘石、平缘石安砌允许偏差应符合表16.11.1的规定。 注:1 ①示随机抽样,量3点取最大值; 2 曲线段缘石安装的圆顺度允许偏差应结合工程具体制定。 16. 11. 2 雨水支管与雨水口质量检验应符合下列规定: 主 控 项 目 1 管材应符

    2020年3月12日
  • 9沥青贯入式与沥青表面处治面层(一般规定及检

    9 沥青贯入式与沥青表面处治面层 9. 1 一般规定 9. 1. 1 施工前应将基层清扫干净,并对路缘石、检查井等采取防止喷洒沥青污染的措施。 9. 1. 2 各工序应紧密衔接,当日的作业段宜当日完成。 9. 1. 3 沥青贯入式与沥青表面处治面层,宜在干燥和较热的季节施工,并宜在日最高温度低于15℃到来以前半个月结束。 9. 1. 4 各层集料必须保持干燥、洁净,喷洒沥青宜在3级(含)风以下进行。 9. 1. 5 沥青贯入式面层与表面处治面层碾压定形后,应通过有序开放交通,并控制车速碾压成型。开放交通后发现泛油时,应撒嵌缝料处理。 9. 4 检验标准 9. 4. 1 沥青贯入式面层质量检验应

    2020年3月10日

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
