混凝土工程施工标准化做法图解

混凝土工程施工标准化做法图解 施工机具 A1:混凝土墙柱浇筑时,从下往上采用人工敲击模板,锤击间距200mm,边浇筑边锤击,有效控制表面气泡、蜂窝、麻面产生 A2:墙柱超过2m,必须采用两次或两次以上分层浇筑完成,严禁一次浇筑 A3: 墙柱边混凝土收面标高、平整度控制在3mm以内 A4: 墙柱混凝土凿毛,表面凿毛面积70% A5: 墙柱单侧或两侧为吊模时,在阴角根部的位置增加钢丝网可有效防治烂根现象 A6: 墙柱在支模前采用海棉垫做微调(只适用于平整度在5mm以内) A7: 墙在降板位置单侧为吊模时,模板、木方下到底部,利用钢管对撑顶紧 A8: 外墙模板支设前在上下层模

混凝土工程施工标准化做法图解

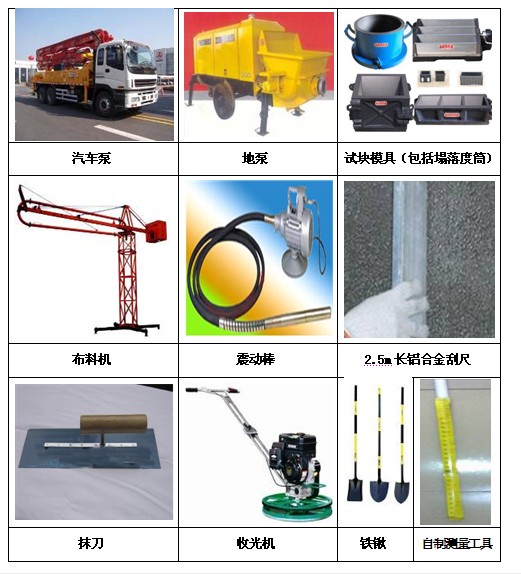

  施工机具

  混凝土工程施工标准化做法图解

混凝土工程施工标准化做法图解

   A1:混凝土墙柱浇筑时,从下往上采用人工敲击模板,锤击间距200mm,边浇筑边锤击,有效控制表面气泡、蜂窝、麻面产生

  混凝土工程施工标准化做法图解

  A2:墙柱超过2m,必须采用两次或两次以上分层浇筑完成,严禁一次浇筑

  混凝土工程施工标准化做法图解

  A3: 墙柱边混凝土收面标高、平整度控制在3mm以内

  混凝土工程施工标准化做法图解

  A4: 墙柱混凝土凿毛,表面凿毛面积≥70%

  混凝土工程施工标准化做法图解

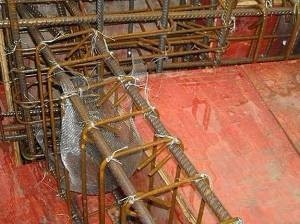

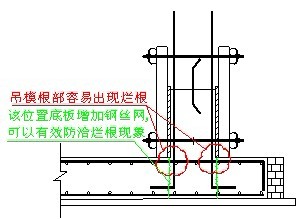

  A5: 墙柱单侧或两侧为吊模时,在阴角根部的位置增加钢丝网可有效防治烂根现象

  混凝土工程施工标准化做法图解

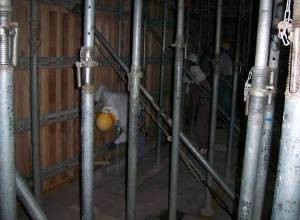

  A6: 墙柱在支模前采用海棉垫做微调(只适用于平整度在5mm以内)

  混凝土工程施工标准化做法图解

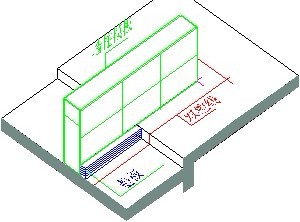

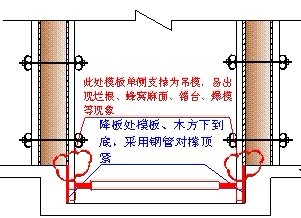

  A7: 墙在降板位置单侧为吊模时,模板、木方下到底部,利用钢管对撑顶紧

  混凝土工程施工标准化做法图解

  A8: 外墙模板支设前在上下层模板之间粘贴双面交,防治出现漏浆

  混凝土工程施工标准化做法图解

  A9: 楼板降板处,墙、柱支模前采用模板垫平后再支模

 混凝土工程施工标准化做法图解

  A10: 梁柱交接处钢筋过密时,绑扎时应留置振捣孔。

  混凝土工程施工标准化做法图解

  A11:模板表面严禁出现无用的孔洞(模板多余螺杆洞未封堵,混凝土浇筑时孔洞漏浆造成墙体表面观感质量差),不允许使用

  混凝土工程施工标准化做法图解

  A12: 柱砼标号高于梁标号时,梁距柱边500mm处加设钢丝网(该区域混凝土标号砼墙柱)

 混凝土工程施工标准化做法图解

  A13: 模板表面缝宽≥1.5mm,采用胶带粘贴,避免漏浆

  混凝土工程施工标准化做法图解

  A14: 钢筋三角架,浇筑时配合刮尺使用,控制楼板厚度、平整度。在混凝土收平后可取出,间距≤1.8m

  混凝土工程施工标准化做法图解

  A15: 斜屋面混凝土的浇筑方向应垂直于放坡方向,沿浇筑方向每隔1m设置一道钢丝网,规格10*10*0.5mm(采用细石混凝土,细石与1~3石的比例为:7:3 )

  混凝土工程施工标准化做法图解

  A16-1:楼板浇筑前采用铁锹初步平整

 混凝土工程施工标准化做法图解

  A16-2:采用2.5m铝合金刮尺刮平

  混凝土工程施工标准化做法图解

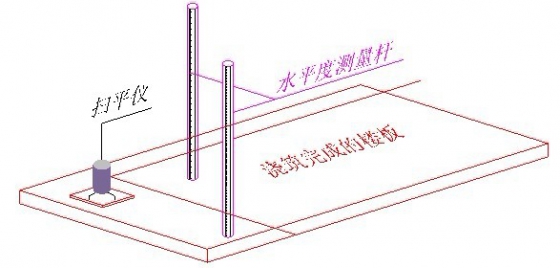

  A16-3:采用扫平仪或水准仪进行收面控制

  混凝土工程施工标准化做法图解

  A16-4:面层采用收面机,收面机无法操作位置人工铁板收面

 混凝土工程施工标准化做法图解

  A16-5:地面有二次装修时,做拉毛处理,不得采用扫帚扫毛;装修材料为胶粘贴平整度≤3mm,装修材料为砂浆粘贴平整度≤5mm

  混凝土工程施工标准化做法图解

  A16-6:屋面、地下室顶板或无装修层地面采用收光机做收光(不少于2次)

  混凝土工程施工标准化做法图解

  A16-7:楼板面层水平度、平整度和楼板底部水平度超过2cm,凿除重新施工

  混凝土工程施工标准化做法图解

  A17: 采用定制钢架作为钢筋绑扎、混凝土浇筑阶段的通道、泵管架设专业工具。混凝土浇筑过程中可以作为板厚控制,浇筑完成后取出(材料规格采用方钢30*30*3方钢加Φ12钢筋,现场制作)

 混凝土工程施工标准化做法图解

  A18: 混凝土浇筑完成后,楼板达到1.2 MPa后才允许上人(12小时左右,行走不留脚印),每平方荷载不超过150kg

  混凝土工程施工标准化做法图解

    A19:楼板后浇带二次支模前,砼底板处粘双面胶或海绵,模板与砼搭接宽度≤200mm,立杆放置在交接处的底部

  混凝土工程施工标准化做法图解

  A20: 楼板后浇带采用模板做锯齿形(支撑条控制小于500mm)

  混凝土工程施工标准化做法图解

  A21:底板、墙后浇带采用快易收口网的做法,钢筋支撑间距500mm

  混凝土工程施工标准化做法图解

  A22:墙后浇带两侧采用双面胶或海绵,两侧利用原有螺杆锁边

  混凝土工程施工标准化做法图解

  A23: 雨季施工,浇筑后采用塑料薄膜或三彩布遮盖

 混凝土工程施工标准化做法图解

  A24: 地下室施工时,每个承台底部要预留小型集水井,浇筑时明水及时利用水泵抽走

 混凝土工程施工标准化做法图解

  A25:柱墙采用薄膜包裹养护

  混凝土工程施工标准化做法图解

  A26:采用刷或喷养护剂养护

 混凝土工程施工标准化做法图解

  A27-1: 混凝土泵管、布料机不得直接搁置在钢筋上,采用支架架空

  混凝土工程施工标准化做法图解

  A27-2:布料机、泵管底座采用铁板、钢管现场制作加工

  混凝土工程施工标准化做法图解

  A27-3:布料机底部加强处理,木楞间距200mm,立杆间距600mm

  混凝土工程施工标准化做法图解

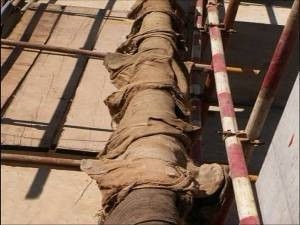

  A28: 夏季混凝施工时,为更好控制混凝土入管温度,泵管采用麻袋覆盖

  混凝土工程施工标准化做法图解

  A29: 现场建立养护室,养护室器具包括:温度计、湿度计、天平寸、试块模具、养护记录表

  混凝土工程施工标准化做法图解

  A30: 同条件试块放置在楼层设定位置,采用钢筋笼放置

  混凝土工程施工标准化做法图解

  A31:拆模后三天内将实测值标注在墙体上,施工单位用白色粉笔、监理用蓝色、项目部用红色

  混凝土工程施工标准化做法图解

  A32:统一在楼梯通道口位置墙体上标明该层浇筑时间、拆模时间、养护方式等信息

  混凝土工程施工标准化做法图解

  A33:混凝土浇筑前,底层垃圾、材料归堆,清扫干净,浇筑完成后用水将落地的水泥浆、混凝土冲洗干净

  混凝土工程施工标准化做法图解

  A34: 泵管清理干净堆放在指定位置(不得堆放在外架、楼梯口、通道口、洞口、电梯井架体等危险位置)

  混凝土工程施工标准化做法图解

  A35: 模板拆除后楼层清理干净,管线位置采用木盒保护

原创文章,作者:中建品质工程,如若转载,请注明出处:http://www.pinzhigc.com/gyjs/zhutigongcheng/%e6%b7%b7%e5%87%9d%e5%9c%9f%e7%bb%93%e6%9e%84/779.html

Like (0)
Previous 2020年3月5日
Next 2020年3月5日

相关推荐

  • 优秀节点做法培训

    一屋面工程 1.防水保护层 2.管道过桥 3.管根、烟道 4.女儿墙 5.排气管根部 6.水簸箕 7.雨水口 8.其它细部 二厨卫间 1.地漏 2.管根 3.洁具居中 4.合理排砖 三室内工程 1.变形缝 2.顶棚 3.管根 4.楼梯 5.墙地砖排列 6.其它 四室外工程 1.变形缝 2.沉降观测点 3.滴水 4.散水 5.外墙面砖 6.雨水管 7.其它 五结构 1.基坑 2.钢筋 3.模板 4.砼 5.钢结构

    2020年3月5日
  • 脚手架工程标准做法图解

    A1、 材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告。 A2、 安全防护设备及测量作业设备齐全 A3、 总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。 A4、 所以脚手架作业人员必须持证上岗。 A5、 图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。 A6、 基础要求:采用砼硬化处理,砼厚度100mm,砼标

    2020年3月5日
  • 房建工程施工质量典型做法图集

    房建工程施工质量典型做法图集

    2020年3月5日
  • 精品工程-混凝土工程分册

    《精品工程实施手册》混凝土工程分册

    2022年7月15日
  • 保障性质量通病-结构篇

    坚持样板引路 加强材料管理 在工程建设中,根据施工规范及设计图纸要求将商品混凝土中水泥及各类外掺料用量、钢筋原材料规格、重量、抗震等级等质量控制参数列入材料采购合同中,从源头把好材料质量关。工程材料进入施工现场后及时进行检测、验收、复试、挂牌、分类堆放等日常管理工作,杜绝不合格材料进入施工现场,确保用于工程的所有材料都是合格的。 严格材料进场的审批和进场验收程序,严格按照规范取样复试;进场材料有序堆放,标牌清晰,避免错用漏用。 钢筋下料准确、加工合格 单位长度内的重量须满足规定要求,严禁出现瘦身钢筋。 砼浇

    2020年3月5日
  • 质监站推广的模板、混凝土工程优秀做法

    分享质监站推广的模板、混凝土工程优秀做法 一. 材料要求 1、模板应使用双面树脂膜板材(见图6-1) 2、板材厚度应符合要求。木质胶合板厚度不小于16mm,竹质胶合板厚度不小于12mm 3、模板支撑应采用壁厚不小于3mm的钢管和型钢等金属支撑体系,优先采用新型成套的支撑体系(见图6-2) 二.施工要求 1、模板及其支架的安装 (1)模板工程必须先翻样(见图6-3),应有大样图和节点详图。对所有模板按规格进行编号、标明尺寸和安装位置,并按模板组装图进行安装。剪力墙与楼梯必须设计出详细的节点大样图,并在木工车间加工试拼,符合要求后方可进行现场安装。严禁在作业

    2020年3月5日
  • 中建超高层大体积混凝土施工方案

    中建超高层大体积混凝土施工方案

    2022年5月12日
  • 大体积混凝土施工方案详细交底(中建)

    大体积混凝土施工方案详细交底(中建)

    2022年5月12日
  • 建筑工程楼梯模板施工工艺统一做法

    建筑工程楼梯模板施工工艺统一做法 1、楼梯起步施工缝统一作法 2、楼梯支撑体系统一作法 3、无侧墙楼梯模板统一作法 4、有侧墙楼梯模板统一作法 5、楼梯成型效果

    2020年3月5日

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
