10个常见的工程造价“猫腻”,甲方需警惕!



       作为建设方的现场造价人员,其主要工作内容不是做工程造价,而是做造价监控和成本控制,要对现场随时发生的一些情况,从工程造价和成本控制的角度去分析,避免造成高估冒算而形成不必要经济损失,因此必须对一些常见的在工程造价上钻空子的猫腻做到见招拆招。


10个常见的工程造价“猫腻”

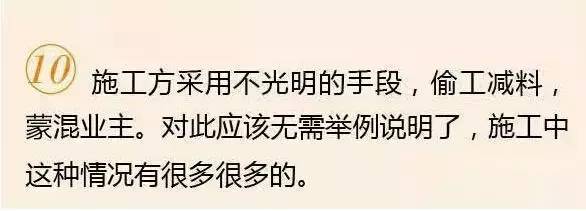

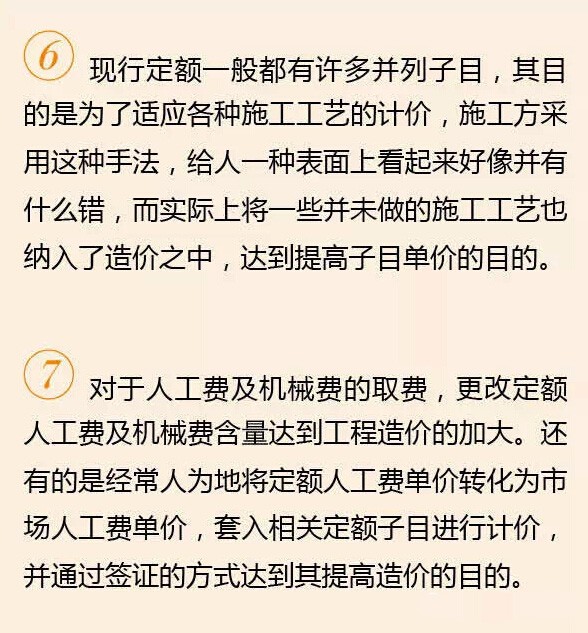

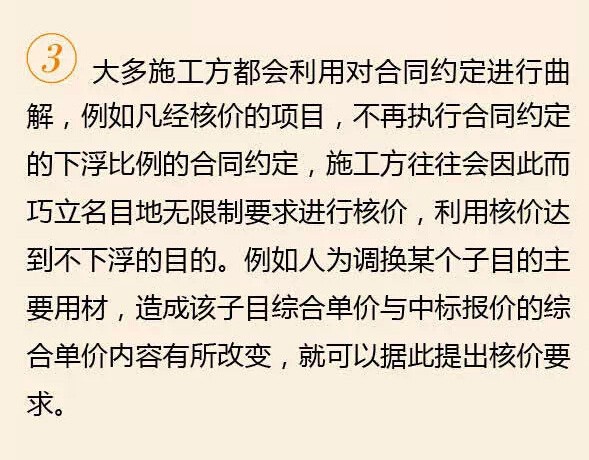

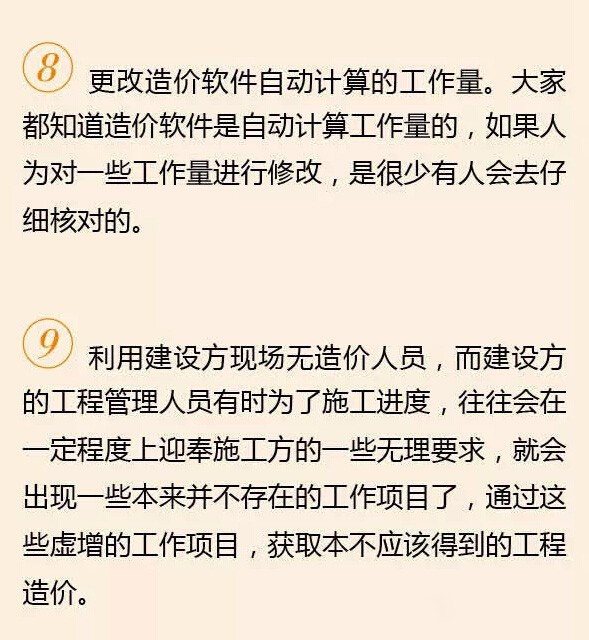

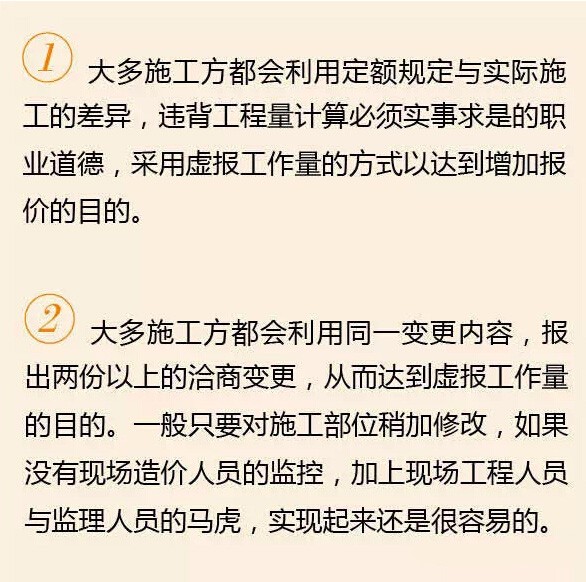

10个常见的工程造价“猫腻”,甲方需警惕!10个常见的工程造价“猫腻”,甲方需警惕!10个常见的工程造价“猫腻”,甲方需警惕!10个常见的工程造价“猫腻”,甲方需警惕!10个常见的工程造价“猫腻”,甲方需警惕!10个常见的工程造价“猫腻”,甲方需警惕!


       上述手法是常见的10种,还有许多手法可谓举不胜举。但由于工程结算是需要通过审价程序,而上述手法一般都是很难获得审计通过的,对此施工方也是很清楚的,所以绝大多数施工方往往都是通过现场签证的方式,来进行上述手法的操作,确定工程量与工程综合单价,而审价方造价人员对明确的签证基本上都是不太过于计较的。




       要想识别这些猫腻,必须对施工现场以及施工过程有清楚地了解,这就要求我们的建设方也一定得配备现场造价人员,随时掌握施工的形象进度和工艺技术,做好各种造价与成本监控工作。目前许多建设方对此不够重视,认为已经有了工程监理,又委托了跟踪审计,再设现场造价人员有点多此一举。其实不然,监理方也好,跟踪审计方也罢,他们毕竟是为建设方服务的,虽然他们也必须随时掌握现场情况,但毕竟所处地位的不同,或多或少地会出现一些偏差,同时工程监理人员往往对造价大多了解不够,而跟踪审计人员往往也是审计单位派出的一些对工程造价能力不强或根本无能力的人员,如此就会使施工方有了乘机的可能。而建设方从自身利益的考虑,设置现场造价人员,无论对施工方的监控,还是对委托监理及委托跟踪审计的督促,都会产生很好的效果。同时,建设方在选择配备现场造价人员时,尽可能地选配一些实践经验较强的造价人员来做这一工作,而不是随便找一个会做造价的敷衍了事。
