钢结构油漆用量计算

主次钢结构都是根据防腐的要求来打砂油漆的,油漆的用量很大程度和干膜厚度有关的,与施工方法和涂装系统也有关系(喷涂要比手工刷的损耗率),以下数据是理论涂布率(仅供参考),实际用量乘上1.5-1.8的系数:


75微米厚度的,大约8.5平方米/升;


125微米厚度的,大约6.5平方米/升;


200微米厚度的,大约4平方米/升。


一般是使用容积单位来衡量的。


油漆说明书里有个理论涂布率,就是涂1平方米100um(或者是50um等等自己可以换算)用多少L油漆。比如这个数是X%


那么油漆用量=x%*25000*油漆厚度/100


这个结果之后你再乘以一个损耗系数比如1.3一般这个与施工的设备有关系





在钢结构上焊缝的净重量是钢构件的1.52%左右。然后根据这个来提焊条,由于是净重量所以焊条重量有些增加,加上留下的焊条头,和药皮的重量,一般需要焊条重量的是1.82.2倍。





钢结构工程油漆用量﹑损耗系数估算方法
        油漆的理论涂布率和实际涂布率计算公式
        在完全光滑平整且无毛孔的玻璃表面,倒上一升油漆,形成规定的干膜厚度后所覆盖的面积,就叫该油漆的理论涂布率。





理论涂布率=固体体积含量*10/干膜厚度(微米) (米²/升)





实际工程施工时,因施工工件表面形状,要求的漆膜厚度,施工方法,工人技术,施工环境条件,天气等等各种因素的影响,油漆的实际使用量一定大于以施工面积除以理论涂布率计算出来的理论使用量


油漆实际使用量/理论使用量(该比值定义为“损耗系数”CF)


工程油漆实际用量 = 施工面积/实际涂布率=施工面积*CF/理论涂布率=  理论使用量× CF

        “损耗系数”CF分析及估算:
        工件表面粗糙度造成的油漆损耗

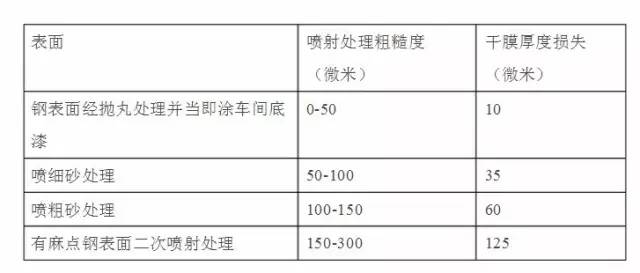

        在经过喷射处理的表面涂漆时,钢板波峰处的膜厚要小于波谷处的膜厚,为满足波峰处的防腐厚度要求(避免点蚀),波谷的坑洼中所的油漆就相当于被损耗了,此即钢板粗糙度消耗损失。下表给出不同的喷射方式引起漆料损失(以干膜厚度表示):

钢结构油漆用量计算
        漆膜厚度分布不均匀造成的油漆损耗
        施工后漆膜验收时膜厚达到或超过规定膜后,技术服务代表,监理或业主会按正常合格签字,但对未达到规定膜厚部分将被要求补涂,因此必将造成超厚损耗。导致漆膜厚度分布不均匀的具体因素主要有:工人熟练程度,施工环境,施工工件简单(平面工件)或复杂,施工方法(无空气喷涂,有空气喷涂,刷涂,滚涂)

        施工浪费
        施工浪费指油漆未到达施工工件表面而散失到周围环境或地面的浪费。如无空气喷涂散失油漆约10-20%,有空气喷涂散失油漆50%以上,滚涂约损耗5%,刷涂控制好时相对少些,大风环境桥梁喷漆可引致100%以上浪费。
        容器内残留油漆的浪费
        油漆施工完毕,残留于油漆桶内壁和橡皮管内的油漆,平均损耗值约为5%
        综上所述,施工中的油漆损耗系数主要由工件表面粗糙度损耗,漆膜厚度分布不均匀损耗,施工浪费,容器内残留油漆的浪费所造成。


  如果想了解更多,欢迎咨询中建品质

原创文章,作者:中建品质工程,如若转载,请注明出处:http://www.pinzhigc.com/gcjingji/lvyuezhong/114.html

Like (0)
Previous 2018年5月11日
Next 2018年5月11日

相关推荐

  • 安装与绿化工程全套计算规则,都整理在这了!

    第一部分 安装工程 安装工程计价表主要计算公式 1、 变压器油过滤不论多少次,直到过滤合格为止,以“t”为计量单位,其计算公式:油过滤数量(t)=设备油重(t)×(1+损…

    2018年5月11日
  • 中建如何做好成本分析

    中建如何做好成本分析

    2022年6月29日
  • 工期顺延怎么确认?

    工期是合同在订立时,完成单位工程所需要的时间,并且订立了双方如何遵守该合同,并且具备违约惩罚措施,当我们在施工工程中,如果不是我们的原因,或者不可抗力的因素,导致我们无法正常施工的…

    2018年5月11日
  • 考考你工程造价的业务应急能力!!

    *建设工程概算与预算的区别是什么? 工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。概算和预算大致有如下区别: (1)所起的作用不同,概算编制在初步设计阶段,…

    2018年5月11日
  • 如何快速计算工程量——造价师必知的四个技巧

    建筑工程工程量是建筑工程活动中的一项重要内容。 首先,它是编制施工图预算的重要因素,工程量计算是否准确,直接关系到工程造价的准确性。 其次,工程量是施工企业编制施工作业计划、合理地…

    2018年5月11日
  • 关于脚手架计算的干货,我只推荐这一篇!!

    一、脚手架工程量计算一般规则: 1、建筑物外墙脚手架,凡设计室外地坪至檐口(或女儿墙上表面)的砌筑高度在15m以下的,按单排脚手架计算;砌筑高度在15m以上的或砌筑高度虽不足15m…

    2018年5月11日
  • 工程量计算大全(绝对实用)

    推荐语 工程量的计算分不同的工程量单位,比如墙面抹灰以“㎡”为计量单位,窗帘合、窗帘轨、楼梯扶手、栏杆以“m”为计量单位,钢筋、钢管、工字钢以“kg”为计量单位等,具体可看本文的归…

    2018年5月11日
  • 砌筑工程量计算规则完整版

    定额说明   一、本章定额包括四节内容(按砌筑材料):砌粘土砖、砌石、砌轻质砖和砌块及轻质墙板等内容。 按砌筑部位分:砌基础(柱);砌墙;其他砌筑:如台阶,砖栏杆、砖地沟、石砌护坡…

    2018年5月11日
  • 以“方圆图”为纲,提升项目生产力

    以“方圆图”为纲,提升项目生产力

    2022年5月5日
  • 结算失真的8大原因和审计的10大要点

    结算失真的8大原因和审计的10大要点 一、工程结算失真的8个真正原因 工程结算送审的结算中,常发现有工程结算多报的现象产生,认真分析结算失真的原因有以下几点: 01、联系单盲目签证,事后补签,签证表述不清、准确度不够及时间性不强。 由于我国目前采取的是计量(监理)与评价(决算)分离的工程监管模式。搞决算审核工作的工程师施工时一般不到现场,决算审核时工程量的计算依据主要就是施工图和监理签证。这就为施工环节(尤其是隐蔽工程)偷工减料提供了可能。现场监理人员对造价管理和有关规定掌握不够,对不应该签证的项目盲目签证。 有的签证

    2021年8月24日

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
