优质工程这么造!(地下工程) 优质示范工程由于施工质量精良,工程的全寿命周期质量将得到显著提高,建筑物的使用年限得到延长,后期维护成本降低,工程的投资效益提高明显。 现

  优质工程这么造!(地下工程)

  优质示范工程由于施工质量精良,工程的全寿命周期质量将得到显著提高,建筑物的使用年限得到延长,后期维护成本降低,工程的投资效益提高明显。

  现场标示

优质工程这么造!(桩基础)

  原材料现场验收标识

  钢筋、水泥、砖(砌块)、砂石等原材料进场后应分类堆放整齐,按批进行验收。现场所有原材料均应设置标识牌,标识牌应标明进场时间和数量、材料名称和规格型号、验收人员、验收结论(合格、不合格)

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)优质工程这么造!(桩基础)

  检验批验收标识实例

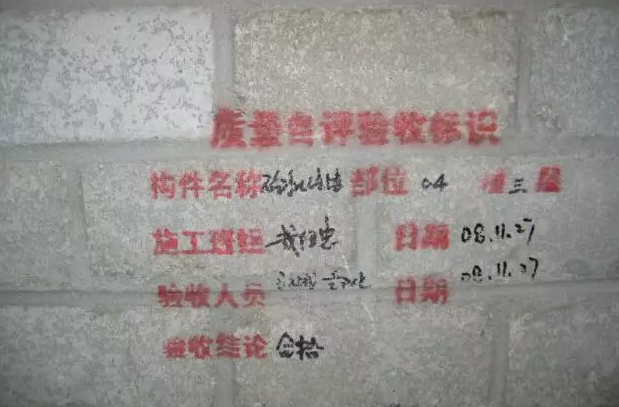

  砌体、混凝土等实体工程应按检验批进行验收,并在相应构件明显部位设置验收标识,标明施工人员、验收人员、验收日期及验收情况(参加人员、时间、结论)。

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

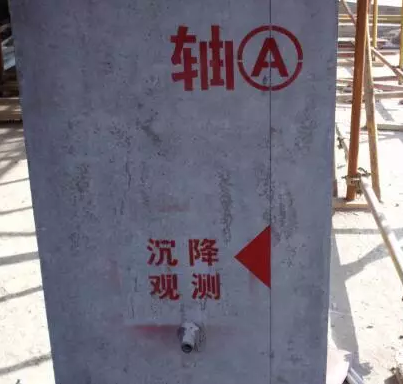

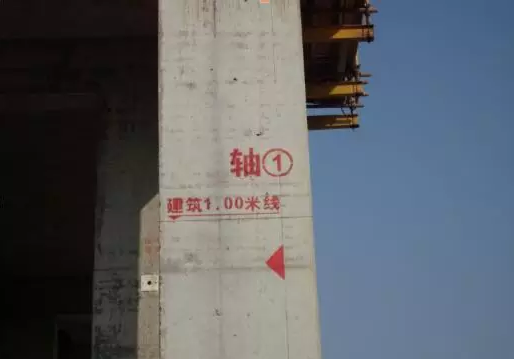

  轴线标高控制标识点

  建筑物出±0.00后,所有外墙大角处均应用红油漆将标高、轴线清晰标出,每层应及时弹出50线或1m线。

  桩基工程

  一. 材料要求

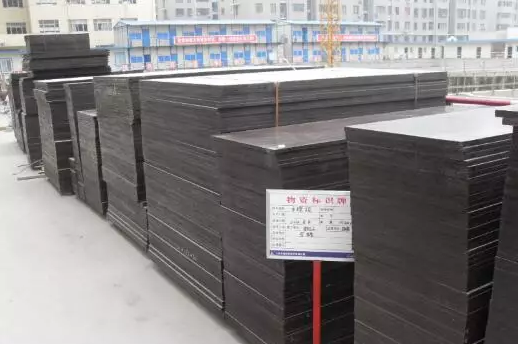

  预制桩应有出厂合格证和检验报告,进场构件标识清晰,无外观缺陷。其标识、型号、外观质量等应符合设计要求。

  二. 施工要求

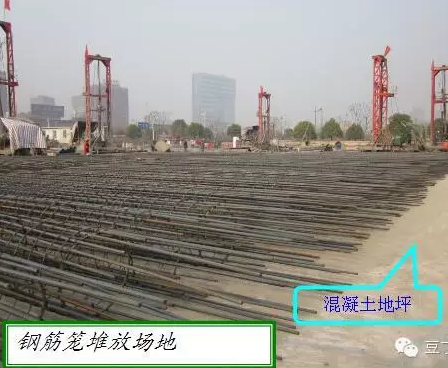

  1、钢筋笼制作及存放场地

优质工程这么造!(桩基础)

  钢筋笼制作、存放场地应采用混凝土硬化,成品钢筋笼应堆放整齐,不得随意堆放,防止泥浆污染钢筋。

  2、预制桩施工要求

  a、当不能满足机械正常施工的场地地面承载力要求时,可采用换填垫层法、预压法、增铺面层等方法提高场地承载力。当采用静压沉桩时,场地地基承载力不应小于压桩机接地压强的1.2倍。桩机进场前,场地应平整,无积水。

  b、沉桩设备就位后,应采用压桩设备自身的垂直控制系统进行调平,或者双向同时采用水平仪进行调整。

  c、沉桩过程中,应用经纬仪观测桩的垂直度。

  3、桩头清理

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

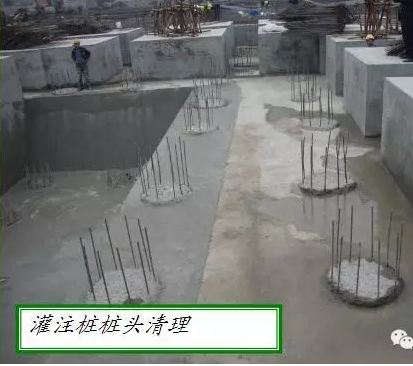

  (1).混凝土灌注桩破桩前,桩头应先弹出高于垫层标高30cm的控制线, 控制线以上采用机械破除,控制线以下应采用小型鎯头轻破,桩头修理平整、清理干净,并露出密实混凝土。

  (2).预制桩应采用专业设备切割,严禁使用大锤硬砸,确保截桩后桩头质量。内壁清理干净后,进行混凝土填芯,填芯混凝土面应与桩壁顶齐平,并清理干净。

  4、桩顶嵌固、钢筋锚固

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

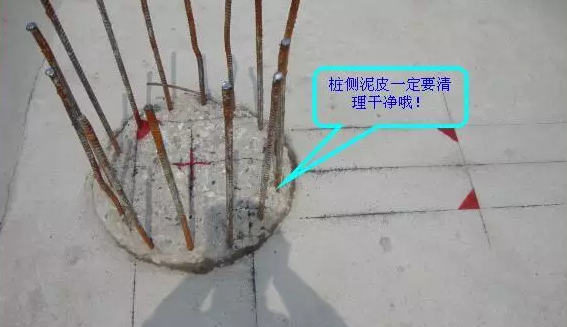

  (1)桩嵌入承台内的高度应符合设计要求,嵌入承台部分的桩侧泥皮应清理干净。

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

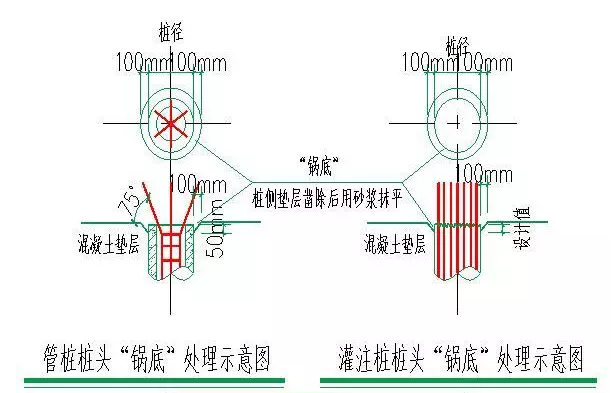

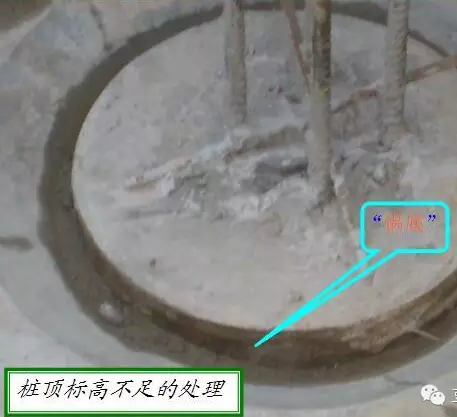

  (2)当桩顶标高略低于设计标高时,应将桩侧做成 “锅底”状,侧边用水泥砂浆粉刷,确保有效桩头伸出锅底大于5cm。

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

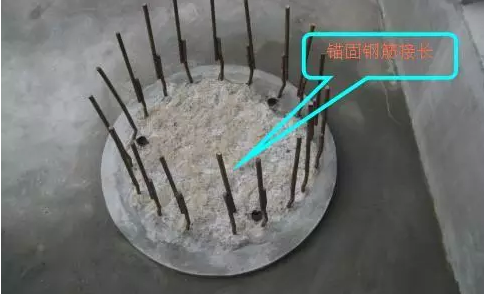

  (3)桩顶纵向主筋应调直,锚入承台长度应符合设计要求,当长度不足时,应焊接接长。预应力管桩灌芯混凝土的锚固钢筋应与水平面成75度夹角。

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

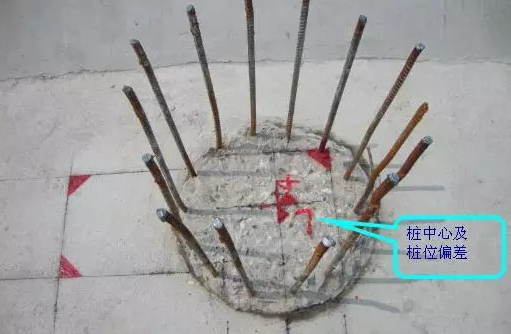

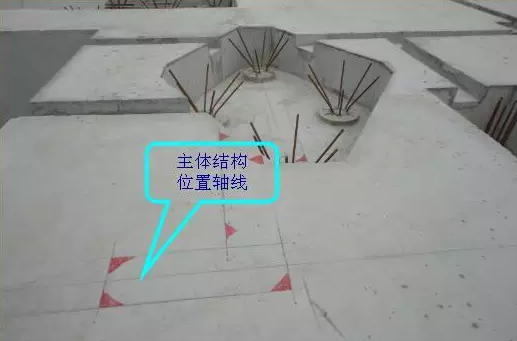

  垫层上应标出桩位中心及桩位偏差,同时标出主体结构的构件位置。

  三. 检查

  施工过程中应对材料、加工、成桩、桩头清理、现场标识等进行跟班检查和指导。完成后对桩头和现场标识等项目随机抽查3个点,结果应符合要求。

  基坑工程

  一. 施工要求

  1、围护桩桩顶清理、桩顶嵌固、钢筋锚固

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

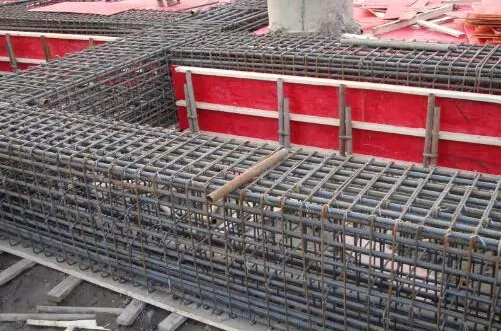

  冠梁钢筋绑扎前,桩、墙顶混凝土面应修理平整,清理干净,桩、墙顶嵌入冠梁的深度应符合设计要求,钢筋应调直,锚固长度应符合设计要求。

  2、混凝土水平支撑模板

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

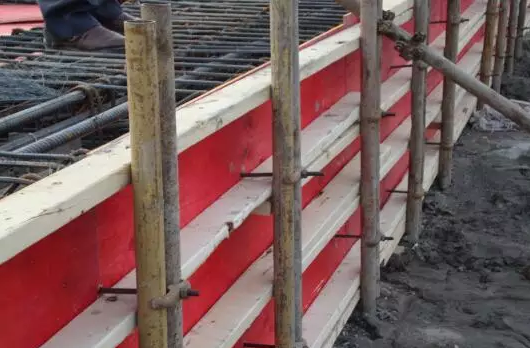

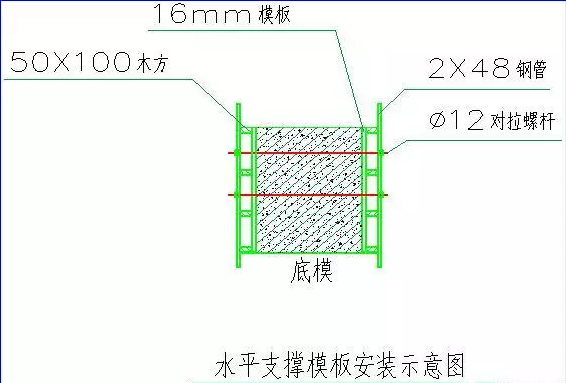

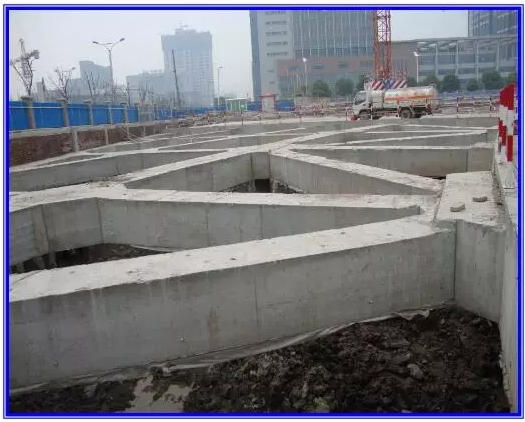

  水平支撑模板示意图,混凝土水平支撑梁应采用木质模板(包括底模)。

  3、水平支撑的轴线及标高控制

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

  (1)水平支撑应在对应支撑点拉通线控制轴线,实际轴线偏差不应大于10mm。

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

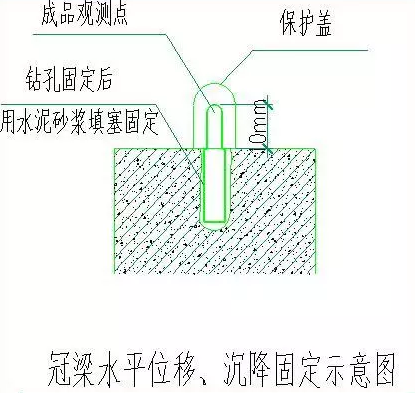

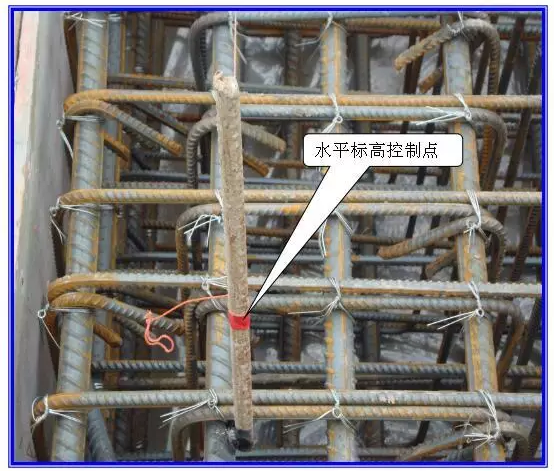

  (2)混凝土冠梁及支撑中心标高、同层支撑顶面标高差应符合规范和设计要求,每四米用短钢筋焊接水平标高控制点,并做好标高控制标识。

  4、成品保护

  基坑土方开挖机械施工作业时不得损伤支护结构。机械行走位置应采用覆土、加盖钢板等措施进行保护,在工程桩及降水设施位置应设置保护警示标志点,防止挖土机械开挖过程中损伤工程桩及降水设施。

  二. 基坑监测

  1、监测点要求

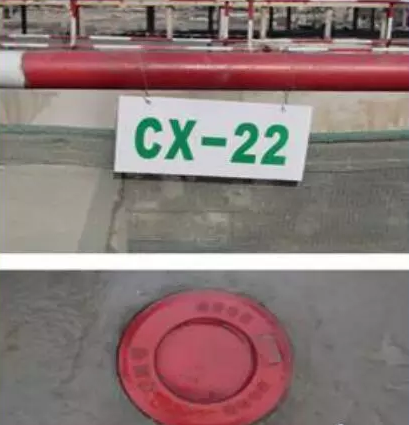

  监测点的数量、埋设方法、监测方法、监测频率等应与经备案的监测方案一致。监测项目所用元器件应采用标准元器件,埋设应牢固,并在监测点位置悬挂或喷涂监测点的类型和编号标识牌,监测点应加盖或套保护。

  2、变形基准点

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

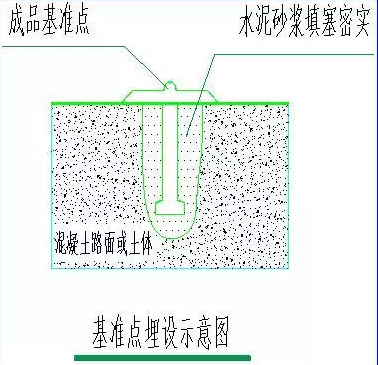

  变形测量基准点应采用标准测量控制点,基准点应设置在不受扰动坚实的位置,且用强度等级不低于C20的混凝土埋设。

  3、裂缝观测点

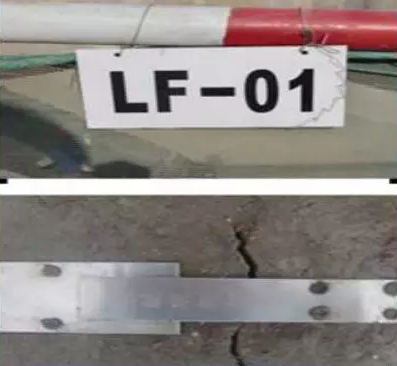

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

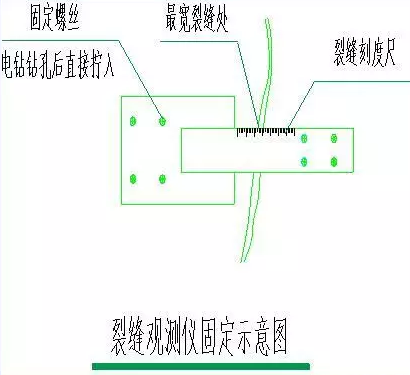

  裂缝观测仪应采用40mm的膨胀螺丝固定在裂缝两侧。

  4、基坑顶部冠梁水平竖向位移观测点

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

  基坑顶部冠梁水平竖向位移观测点应采用钻孔埋设标准件。钻孔孔径应大于标准件直径5cm,周边采用M7.5的水泥砂浆填塞。

  5、深层位移监测点

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

  深层位移监测点埋管孔径应大于测斜管径10cm,管侧应采用中细砂填塞密室,关口应采用金属盖板保护。

  6、轴力监测点

  采用铅丝绑扎轴力监测传感仪,传感仪及与感应线的连接应牢固,混凝土中感应线应设套管,伸出混凝土面长度大于500mm,且设定保护盒或固定钢筋。

  7、监测成果公示

优质工程这么造!(桩基础)

优质工程这么造!(桩基础)

  现场应在显著位置公示监测汇总成果及结论。

  三. 检查

  施工过程中应对材料、施工过程、监测等进行跟班检查和指导。完成后对桩头和桩身、监测标识、支撑外观等随机抽查3个点,结果应符合要求。
